Terrasse en bois (est)

La terrasse côté est vient s'appuyer sur le bassin d'eau et l'étend. Sous ce débord, nous avons logé un petit local technique, permettant de stocker du matériel de jardin et de bricolage, entre autres. Elle est donc étanchéifiée, avec une bâche d'EPDM. Lambourdes et plancher en pin douglas. Le garde-corps est réalisé avec des poteaux en pin douglas également, et les restes de plancher, trop moches pour être posées en platelage mais tout à fait utilisables une fois délignées.

  1. 13 Jul 2020

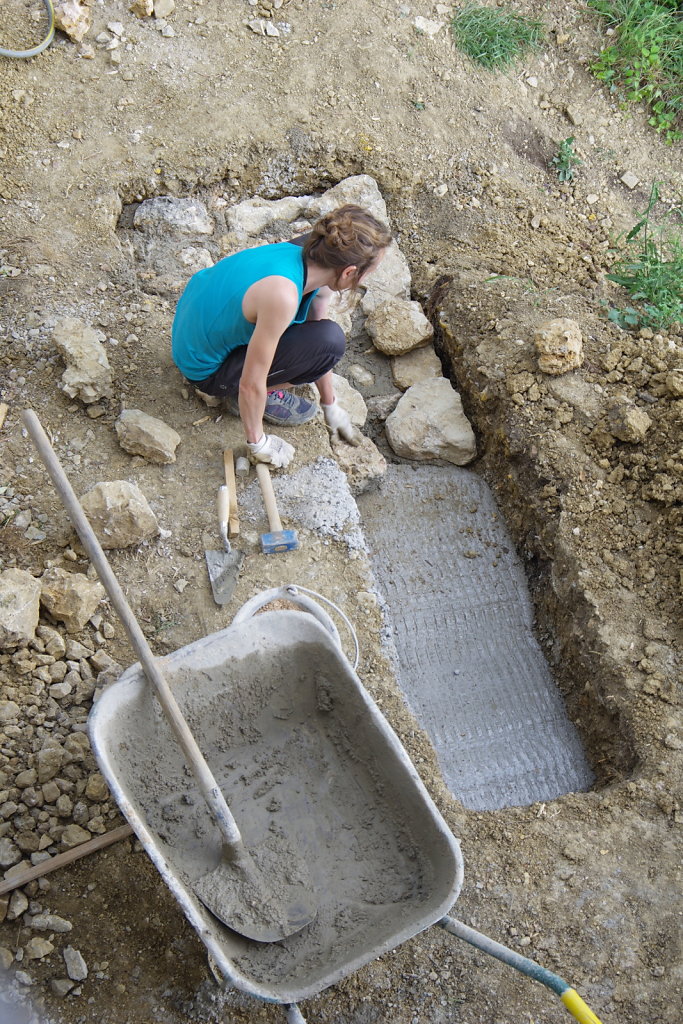

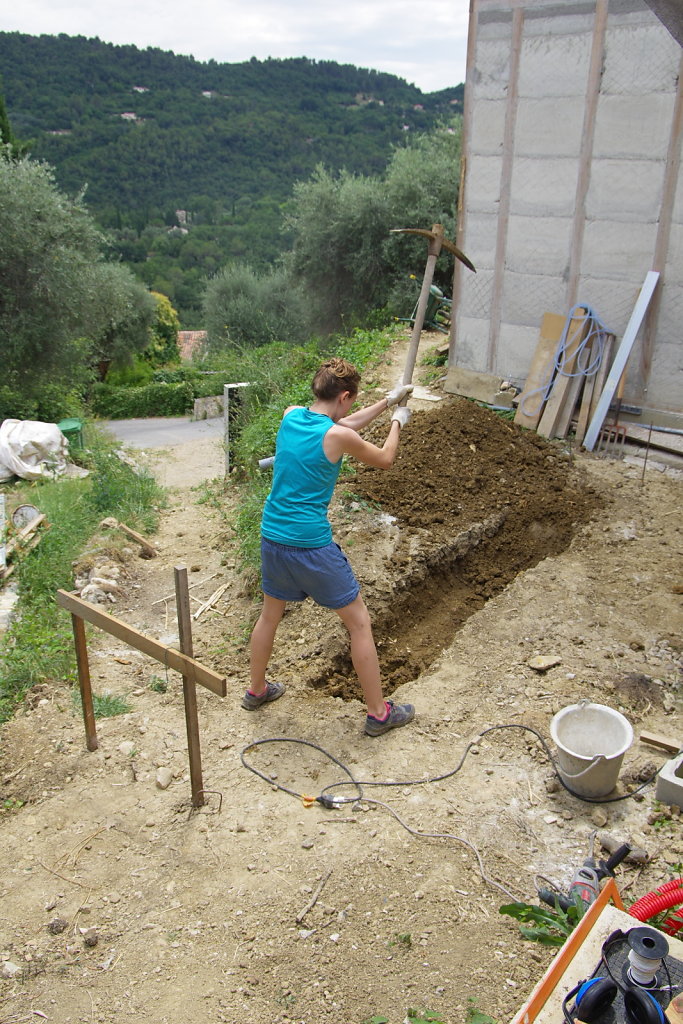

    Fouille du petit mur de soubassement du local qui se situera sous la terrasse.

  2. 14 Jul 2020

    Béton de propreté, et on attaque la pose des pierres.

  3. 22 Aug 2020

    50cm au pieds, coffré à 30cm en haut.

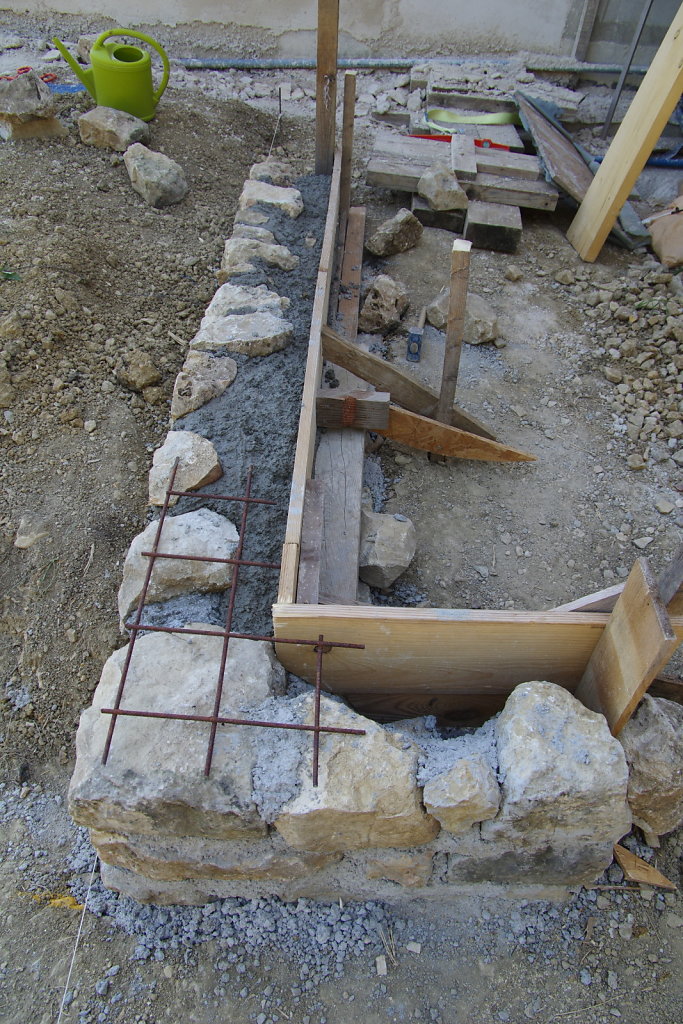

  4. 22 Aug 2020

    Un peu de ferraille sur le dessus, pour le principe.

  5. 23 Aug 2020

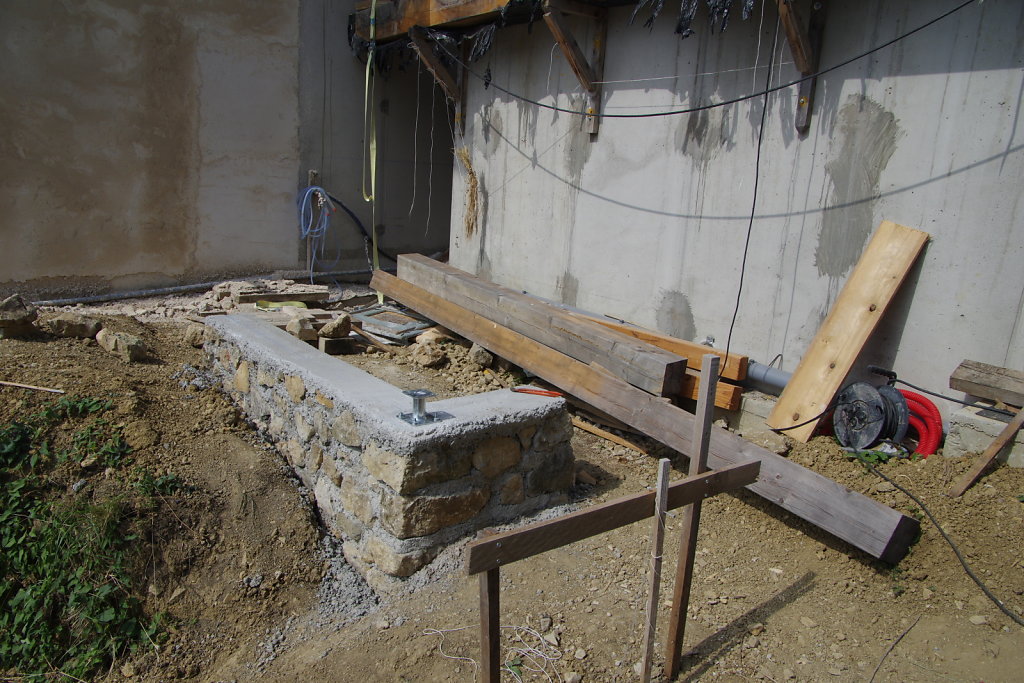

    L'angle du soubassement terminé, avec son pied pour recevoir le poteau d'angle.

  6. 24 Aug 2020

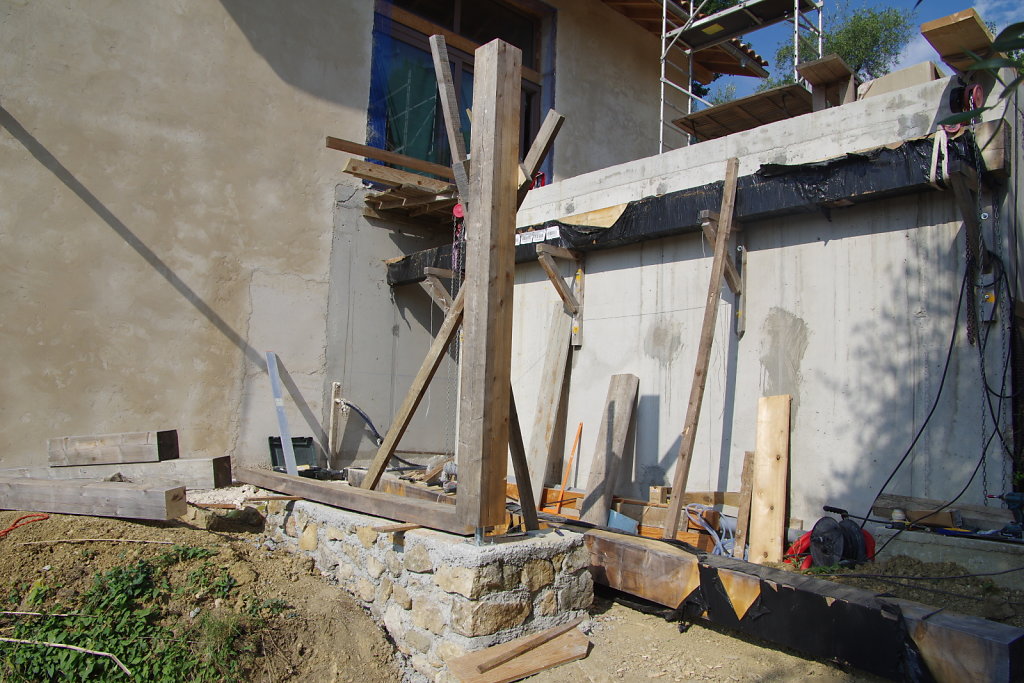

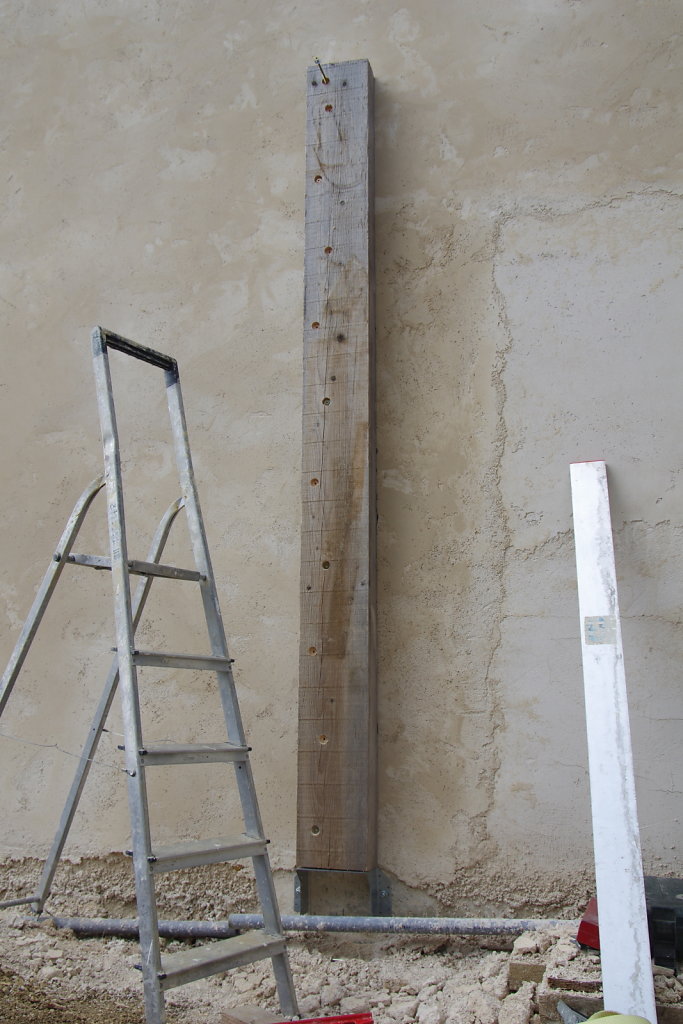

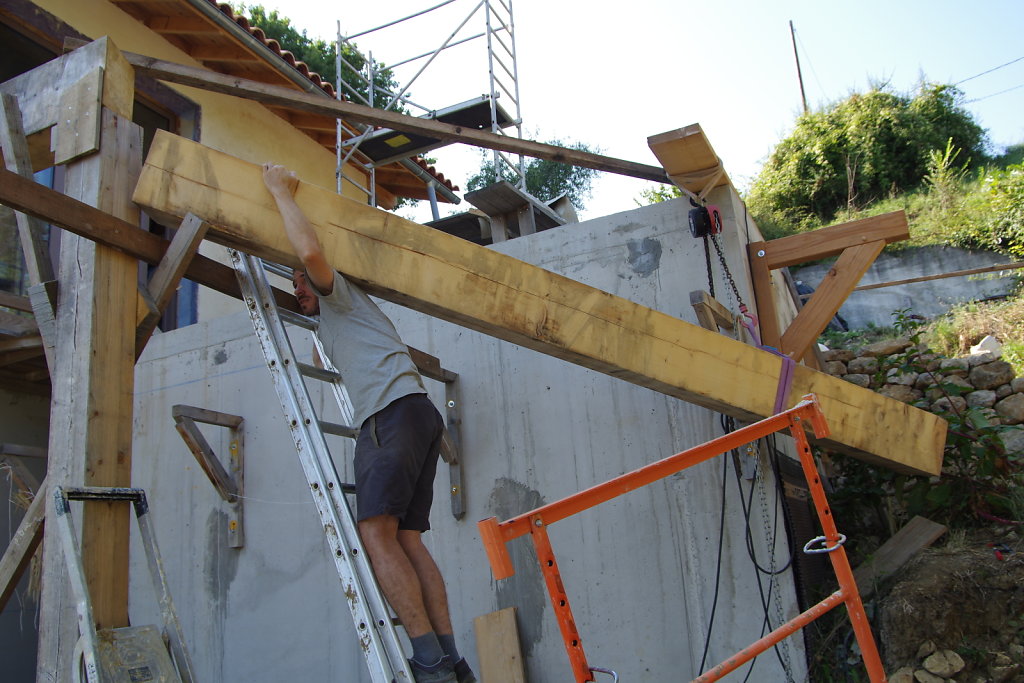

    Le poteau qui accueillera la "chute" de poutre (de la maison) posée derrière (le contrecollé se vend par 13m ...)

  7. 24 Aug 2020

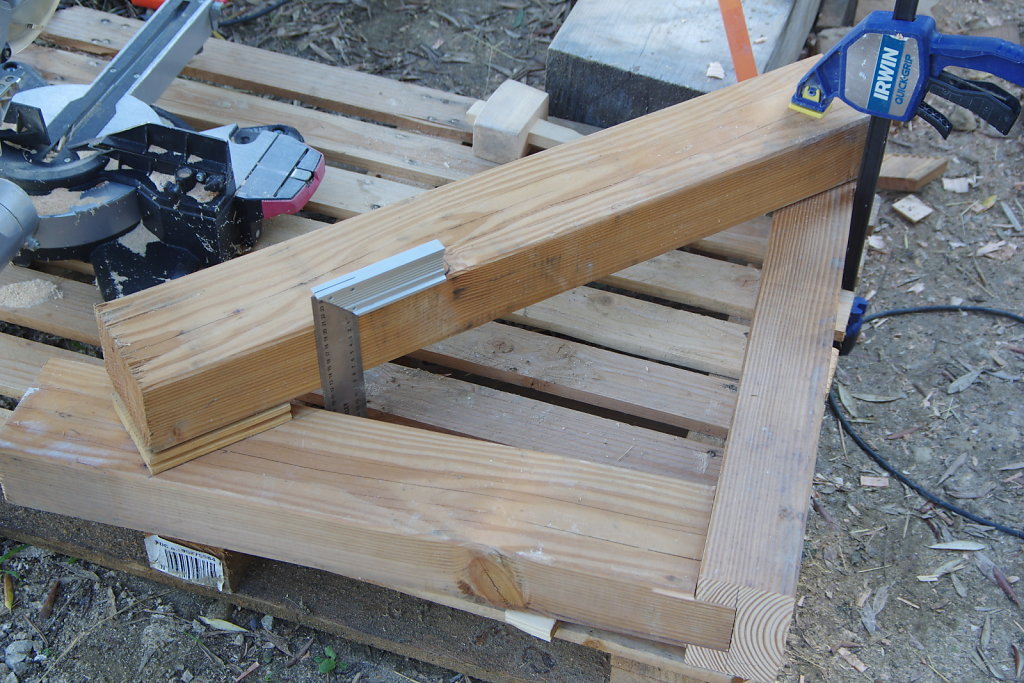

    Nous avons utilisé une équerre à l'envers pour faire reposer le pied du poteau mural au-dessus de la cunette.

  8. 24 Aug 2020

    Mais en vrai, le poteau d'appui mural est surtout repris dans un montant sur le mur GREB.

  9. 24 Aug 2020

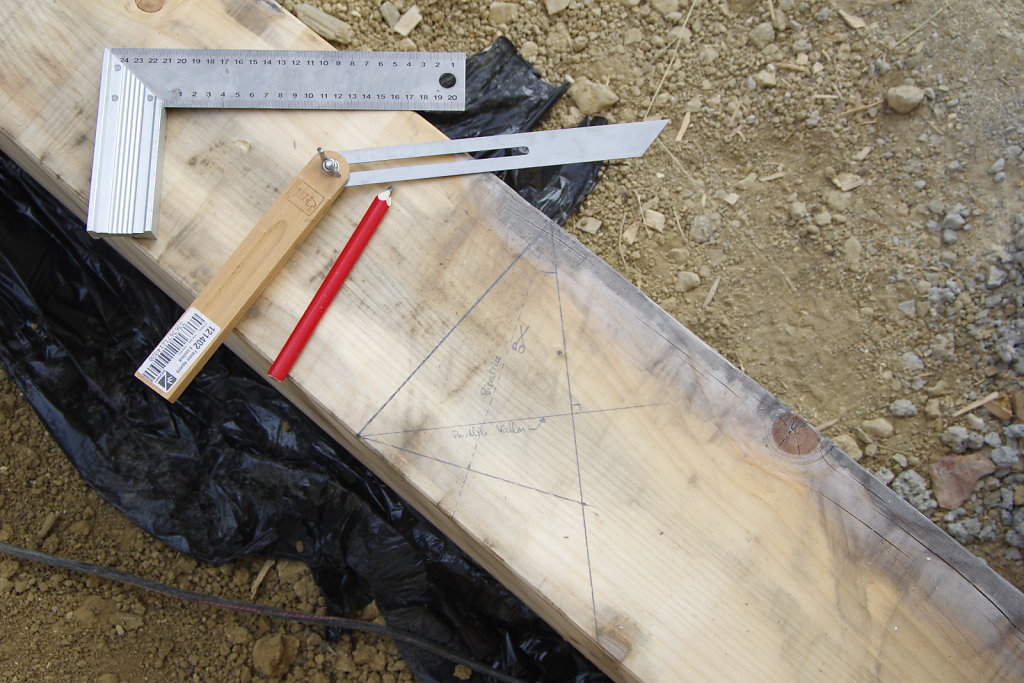

    Traçage de la médiatrice de l'angle coupé (est) de la terrasse.

  10. 27 Aug 2020

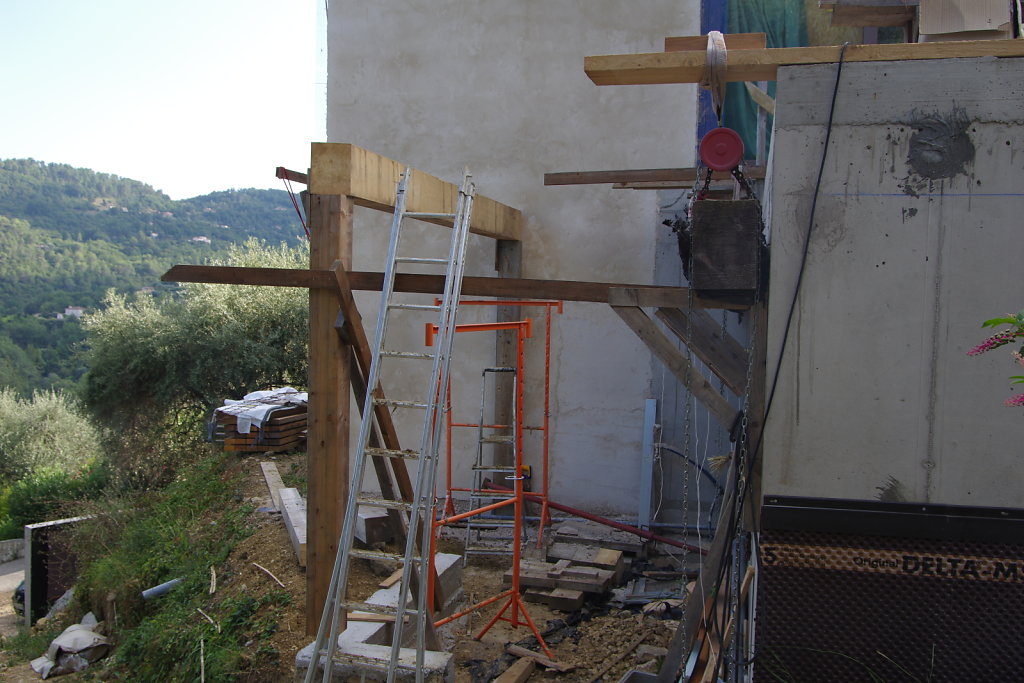

    Première poutre posée. Pour la prochaine, il va falloir bricoler quelques appuis ...

  11. 30 Aug 2020

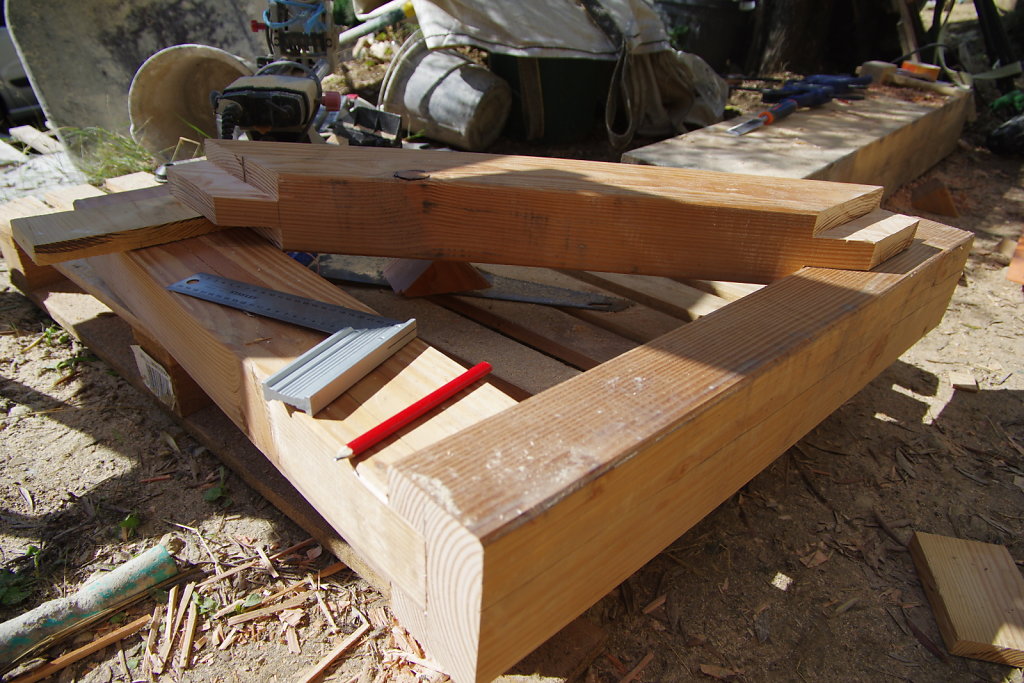

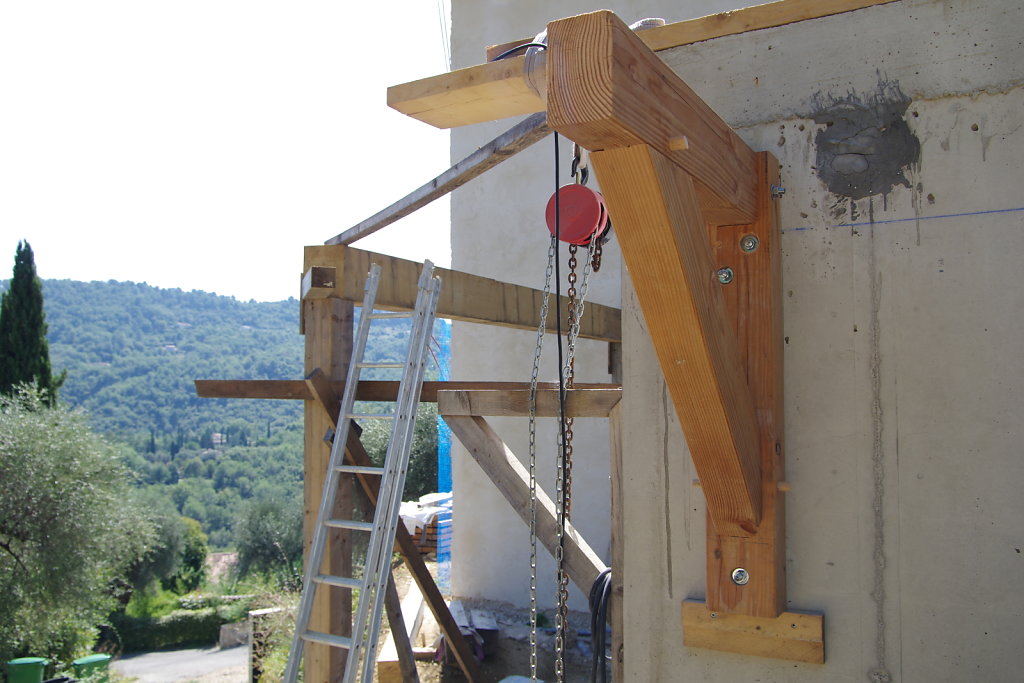

    Traçage des deux consoles en douglas qui supporteront le débord latéral de la terrasse.

  12. 31 Aug 2020

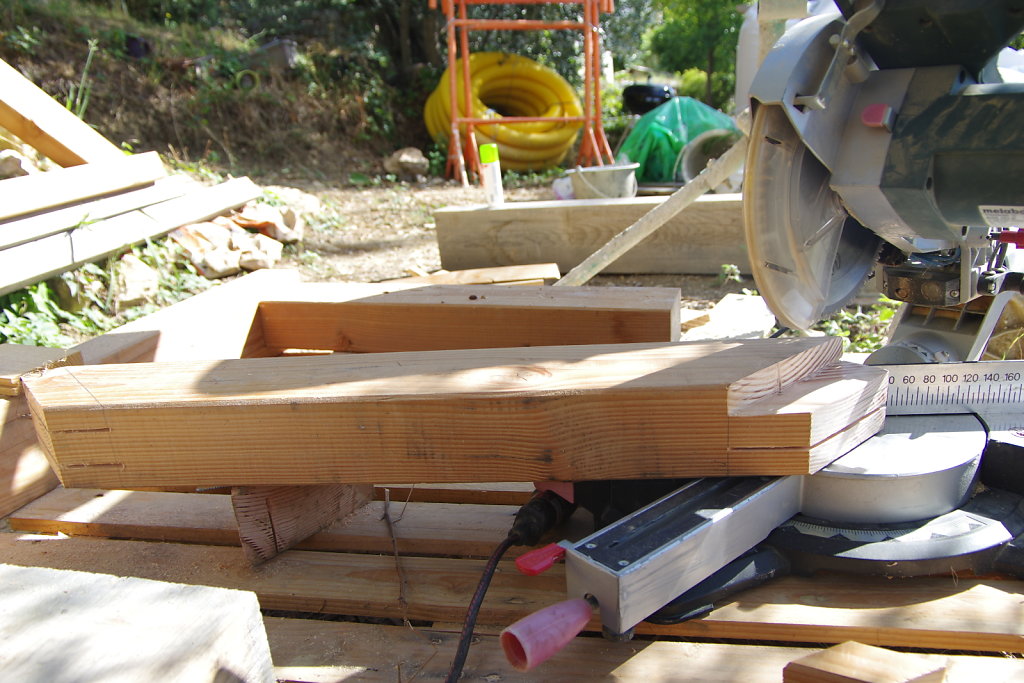

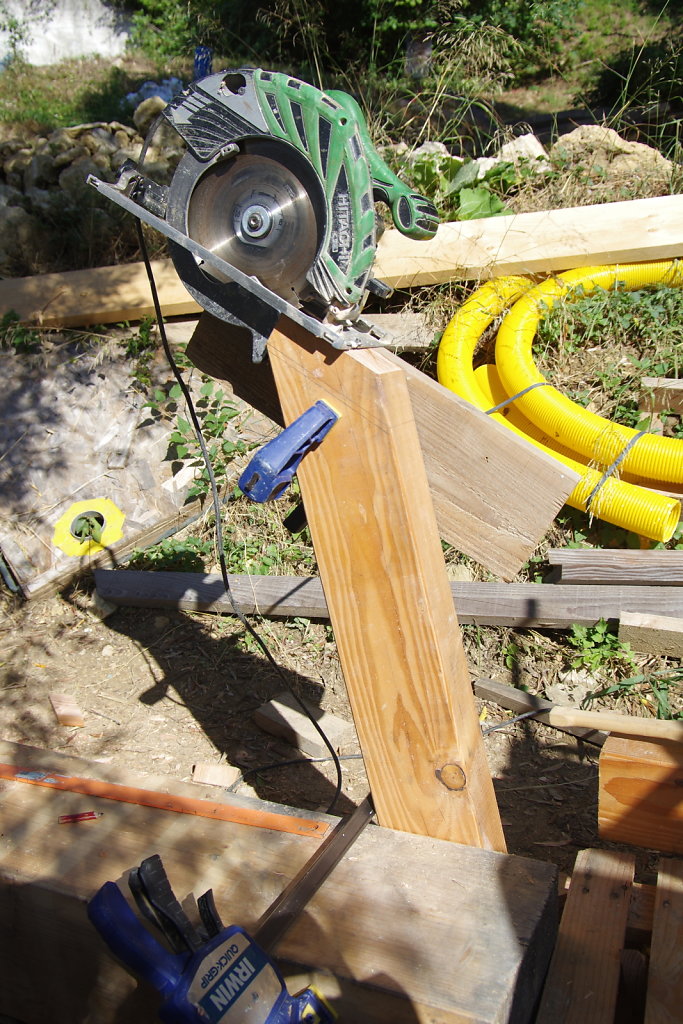

    Découpe du tenon à la circulaire.

  13. 31 Aug 2020

    Un coup dans l'autre sens pour faire tomber la chute.

  14. 31 Aug 2020

    Traçage de l'emplacement des mortaises.

  15. 31 Aug 2020

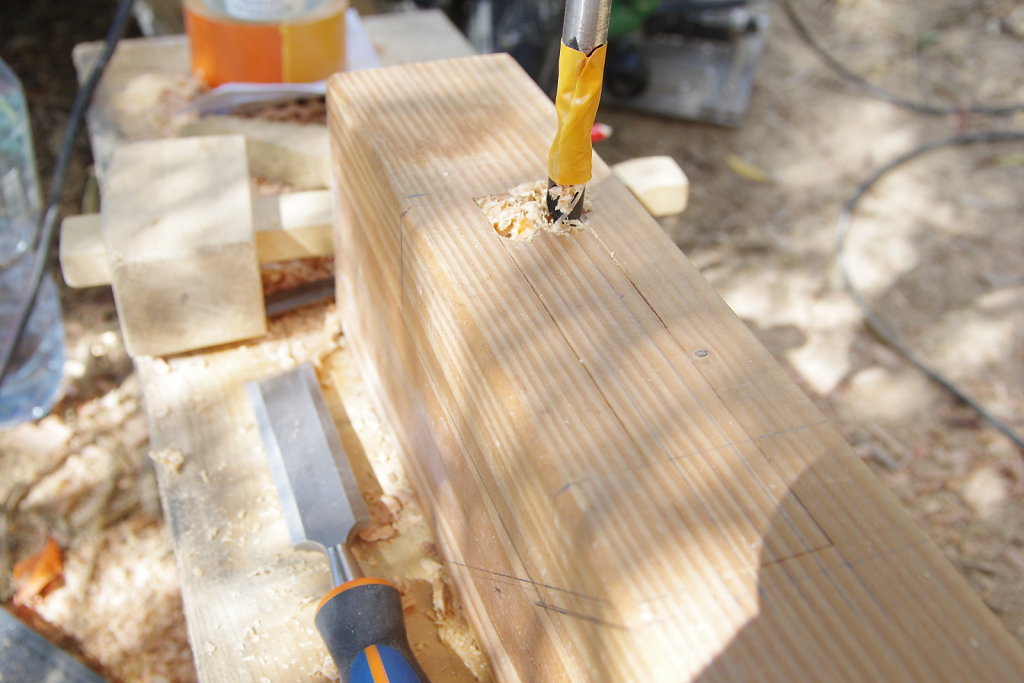

    Pré-perçace pour limiter la quantité de bois à extraire.

  16. 31 Aug 2020

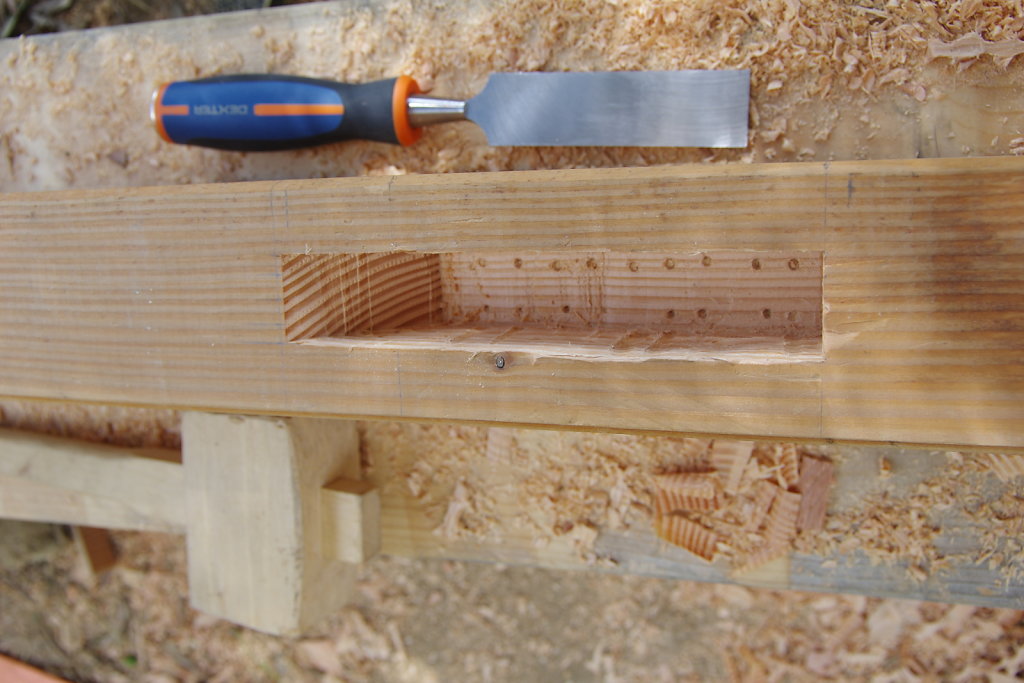

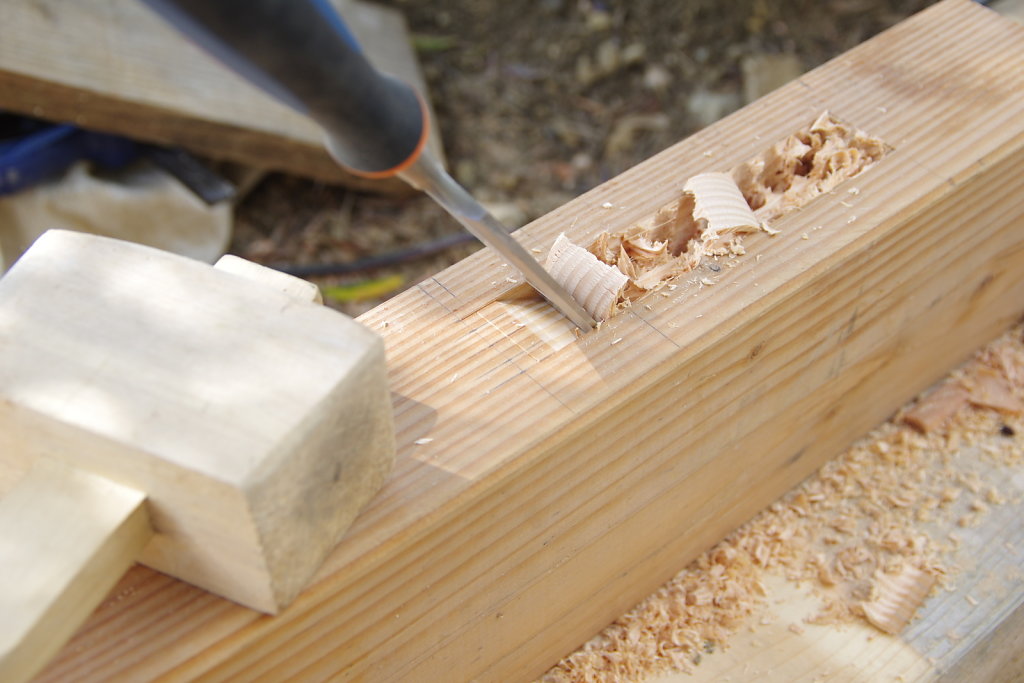

    Finition au ciseau 32mm.

  17. 31 Aug 2020

    Et d'une mortaise. Plus que 3.

  18. 02 Sep 2020

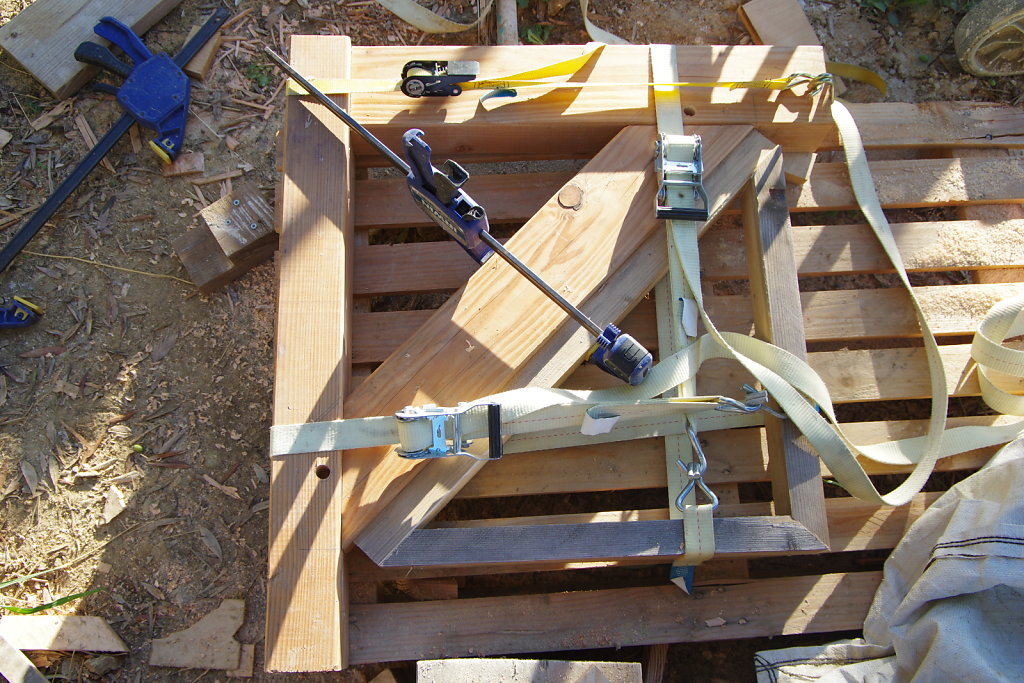

    Assemblage et perçage des trous pour les chevilles à tire.

  19. 06 Sep 2020

    Oups : avant de poser les consoles, il nous faut faire un mur ici, sinon, avec les consoles posées, ce sera compliqué plus tard ...

  20. 12 Sep 2020

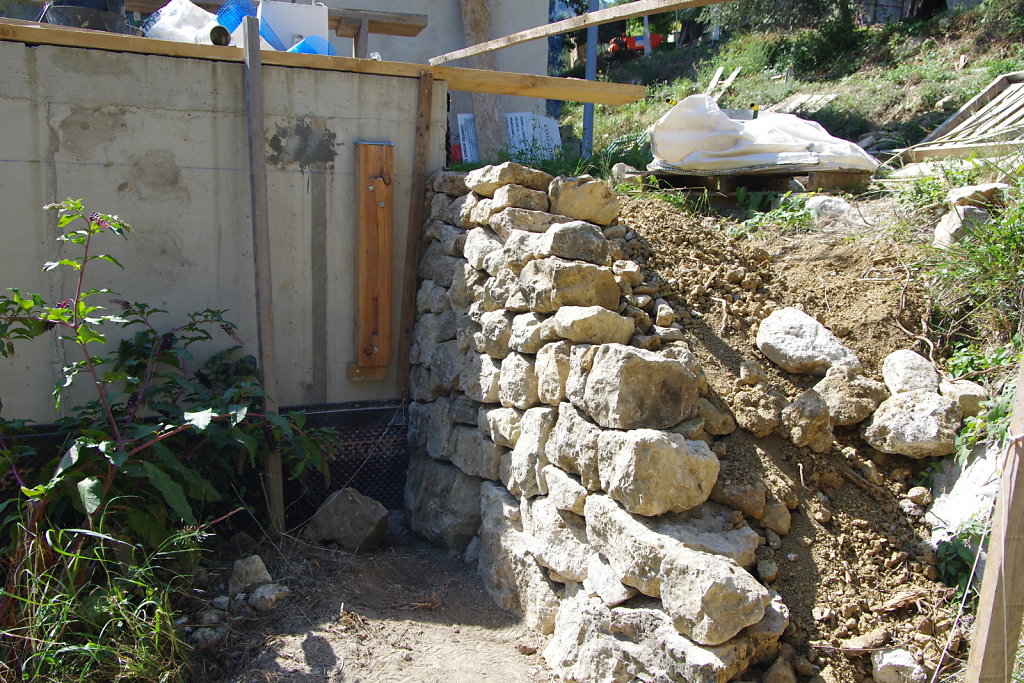

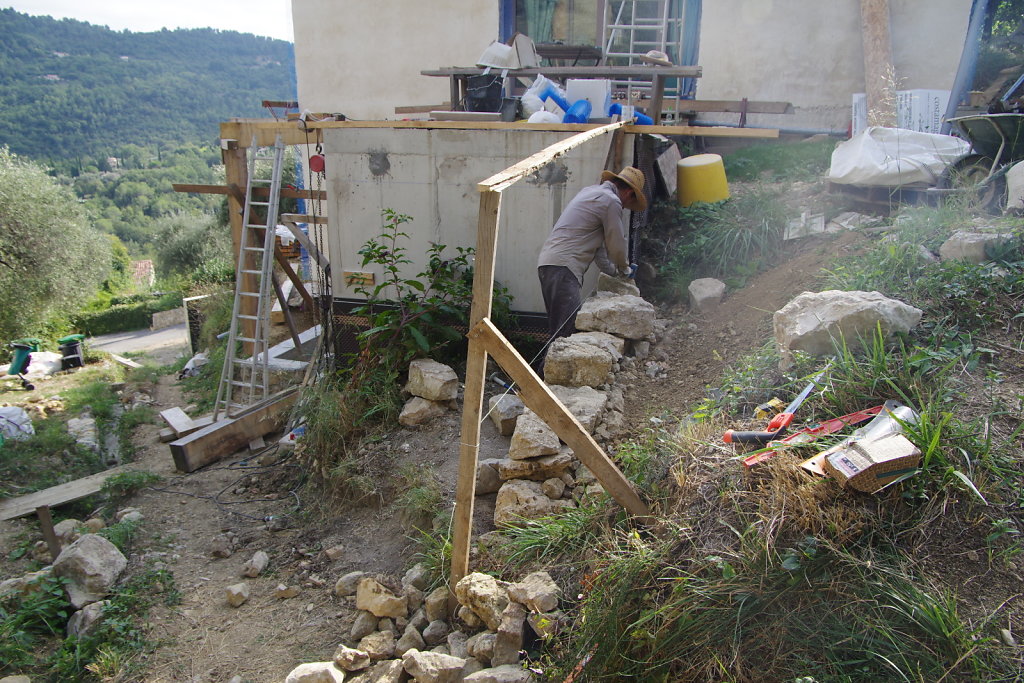

    Un demi mur en pierre-sèche.

  21. 12 Sep 2020

    Fixation des consoles au bassin et chevillage.

  22. 12 Sep 2020

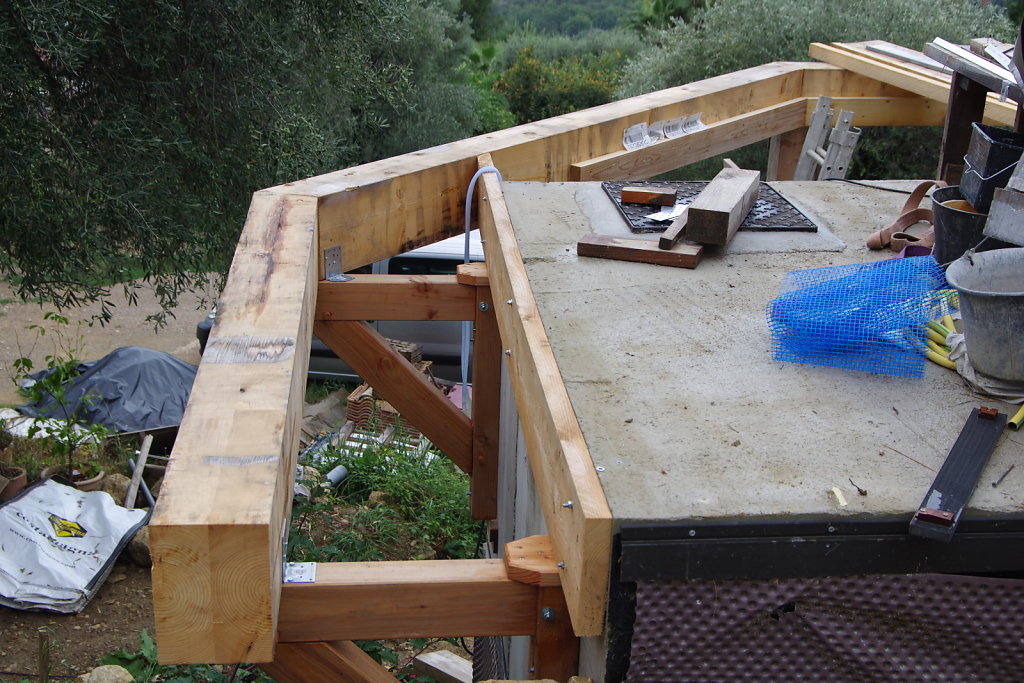

    On peut maintenant poser la porteuse de l'angle coupé.

  23. 21 Sep 2020

    Et celle qui étend la terrasse latéralement.

  24. 05 Oct 2020

    On prend une petite semaine de vacances à 2 pour pouvoir avancer un peu.

  25. 06 Oct 2020

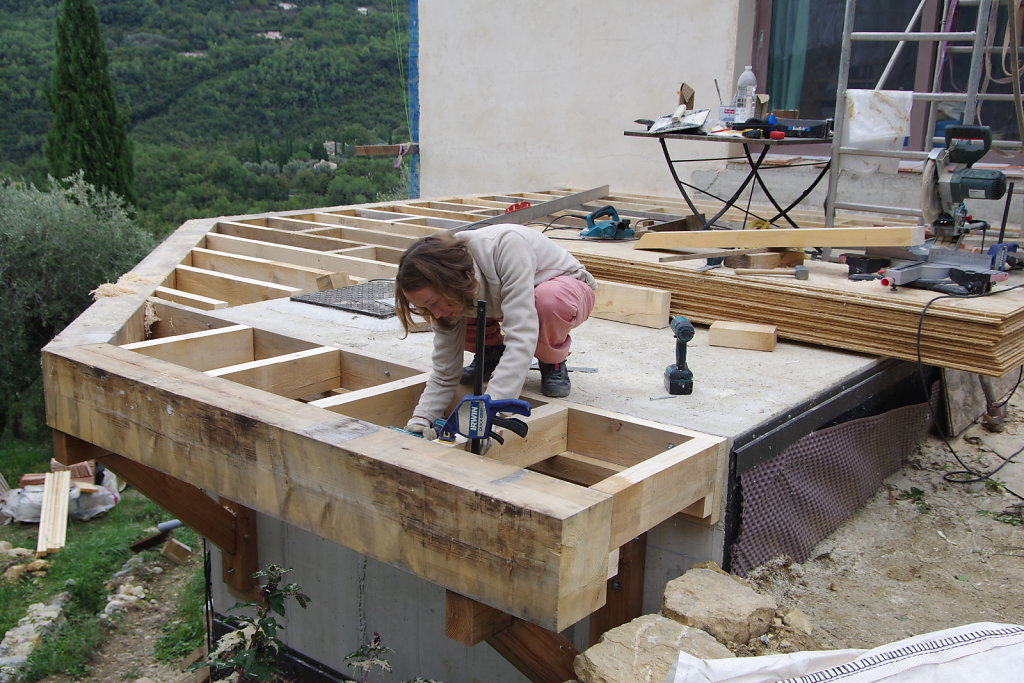

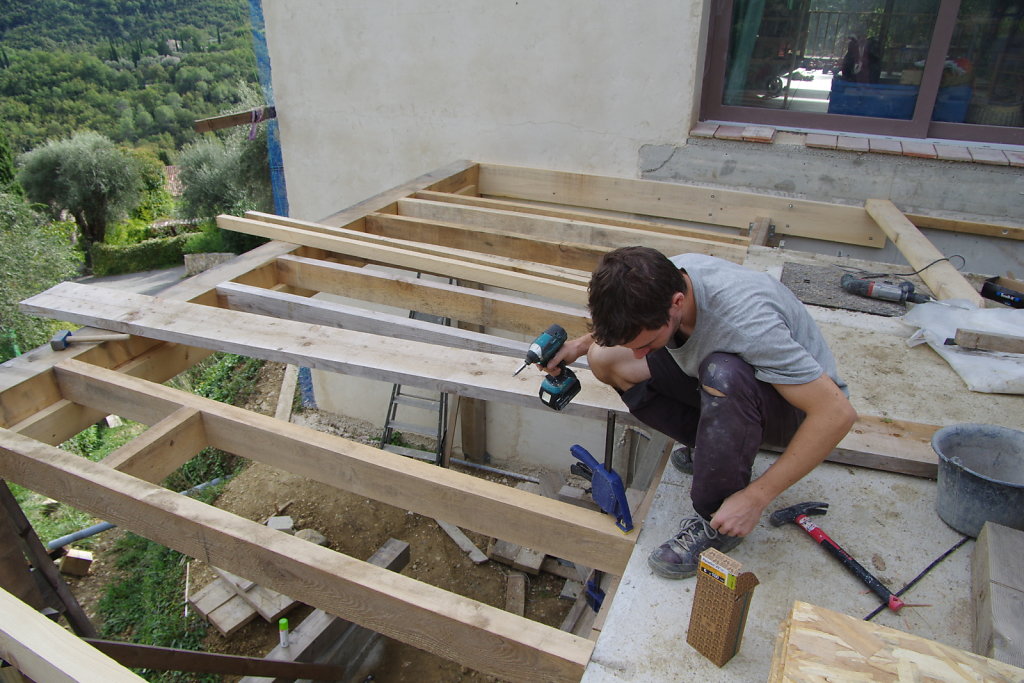

    Pose du solivage en 7x15, entraxe de 42cm, posé sur des muralières en 5x15.

  26. 07 Oct 2020

    Tout a été réglé pour avoir un pente descendante de 1%, pour acheminer l'eau pluviale dans l'angle nord-est de la terrasse.

  27. 07 Oct 2020

    Derniers petits bouts de solives ...

  28. 07 Oct 2020

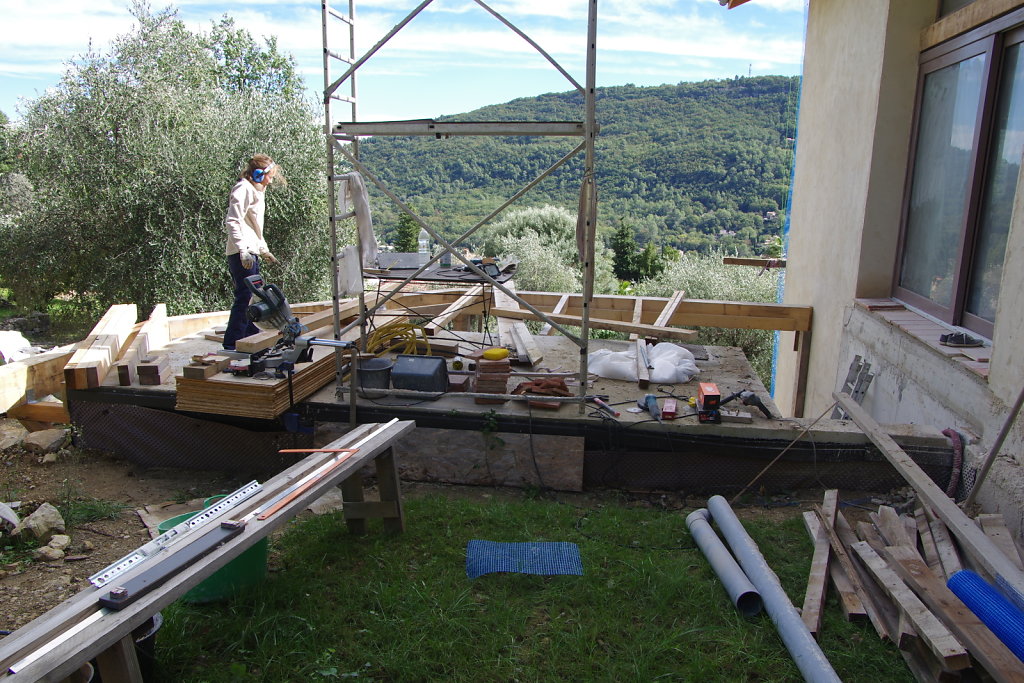

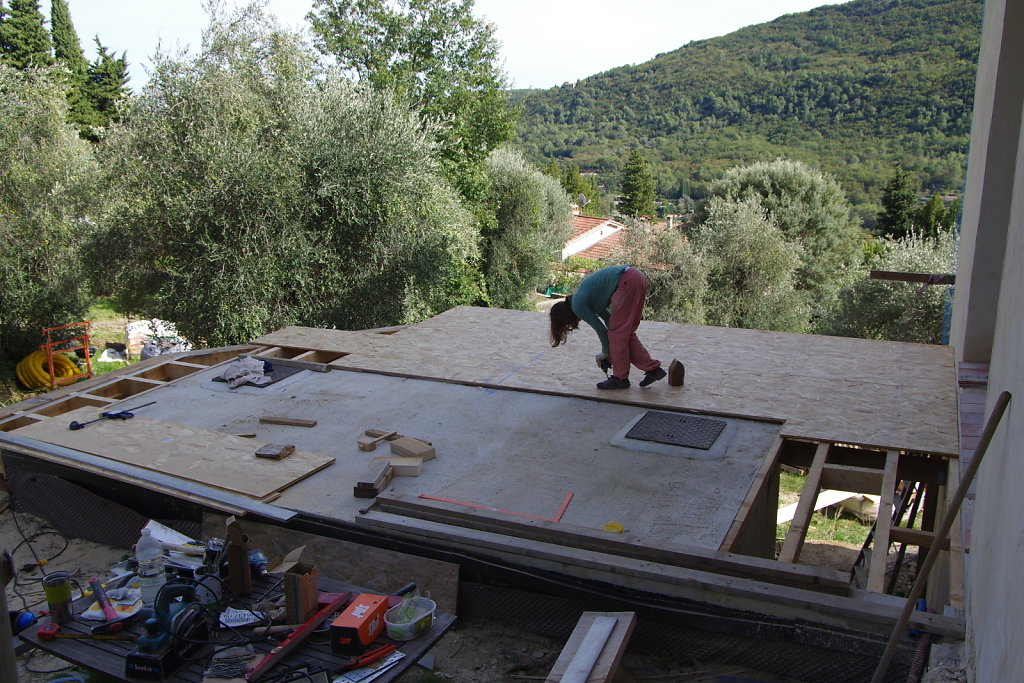

    Plancher en OSB 18mm.

  29. 07 Oct 2020

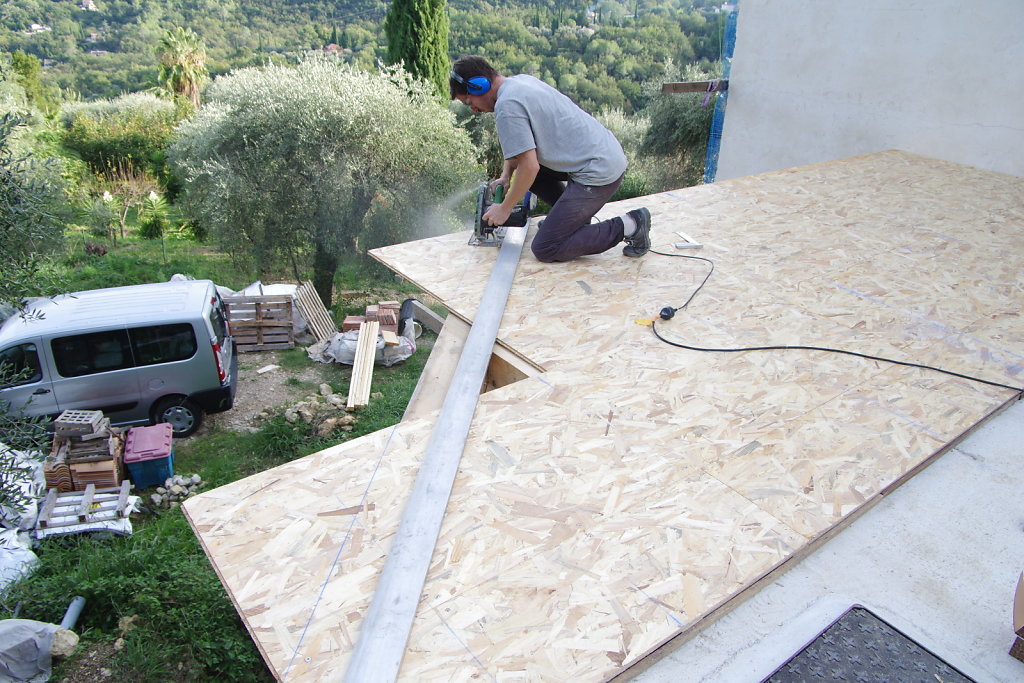

    Découpe de l'angle.

  30. 07 Oct 2020

    Pose d'un coffrage en bas de pente, réglé au cordeau, pour venir couler un forme de pente sur le bassin.

  31. 07 Oct 2020

    Tout est prêt pour le coulage !

  32. 08 Oct 2020

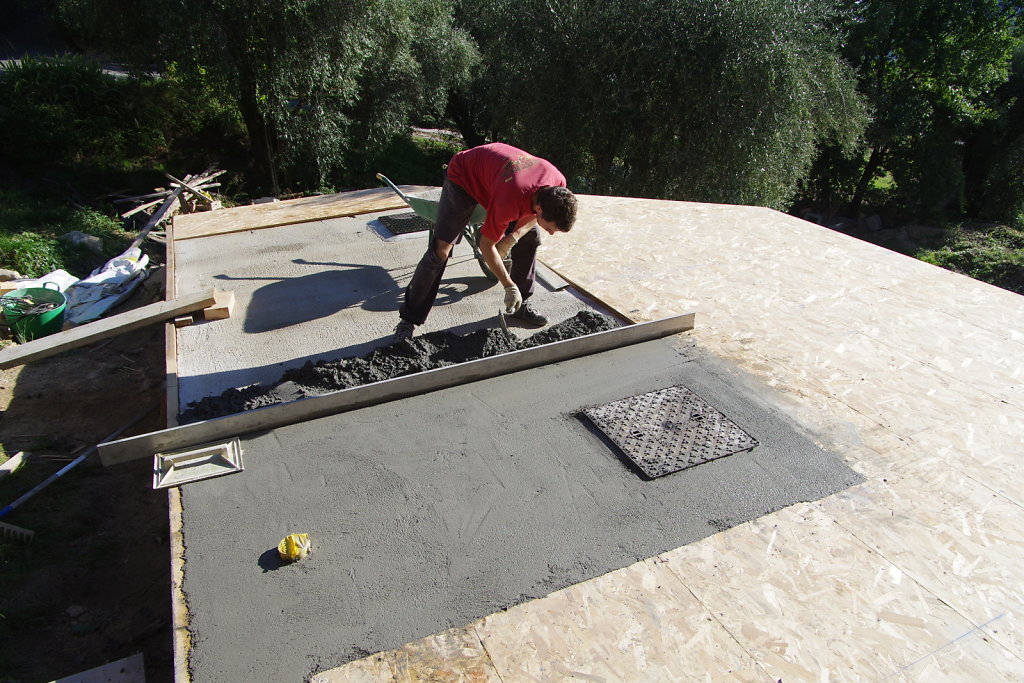

    Mortier de sable lavé calcaire, dosé à 350kg. 4 bétonnières dans la matinée.

  33. 08 Oct 2020

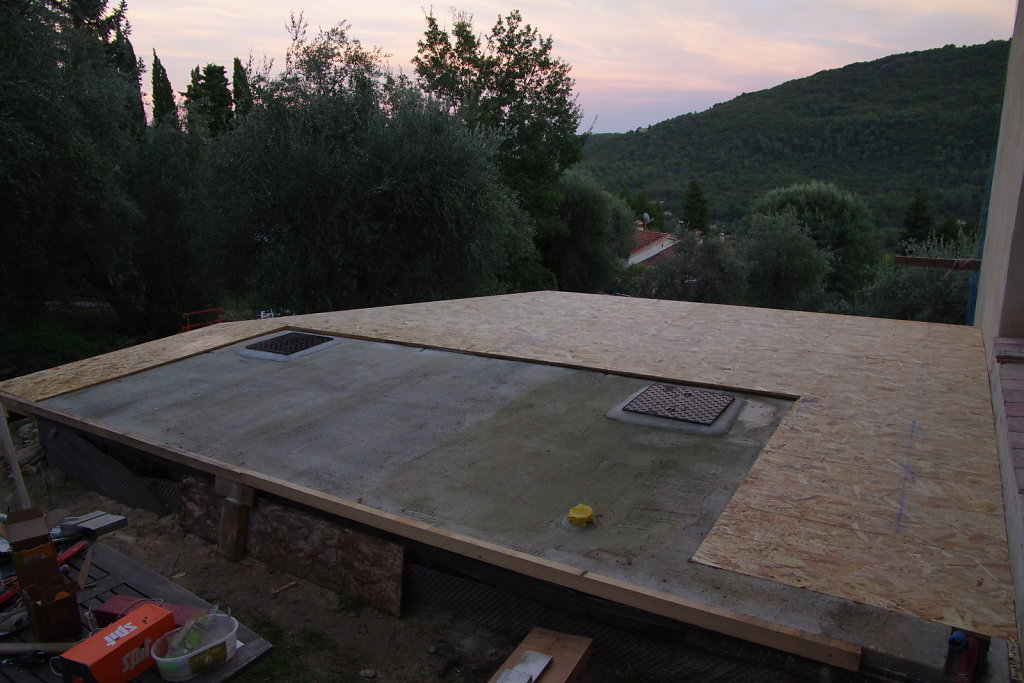

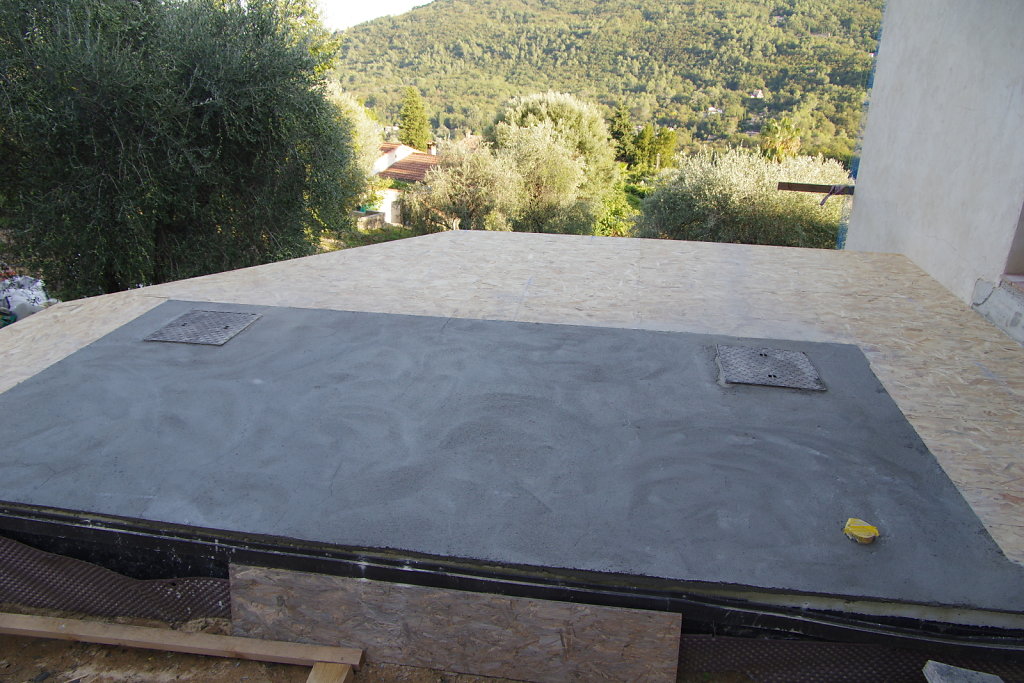

    Une terrasse bien plane, presque prête à recevoir l'étanchéité.

  34. 08 Oct 2020

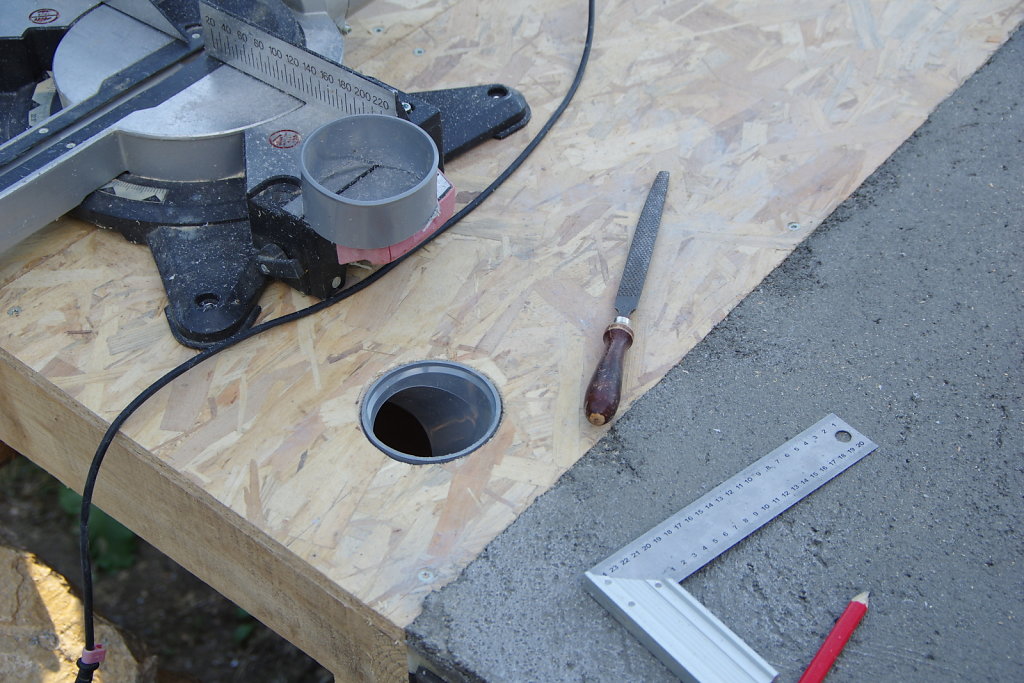

    L'évacuation des pluviales se fait via un PVC en 100, collé au sika dans le point bas.

  35. 09 Oct 2020

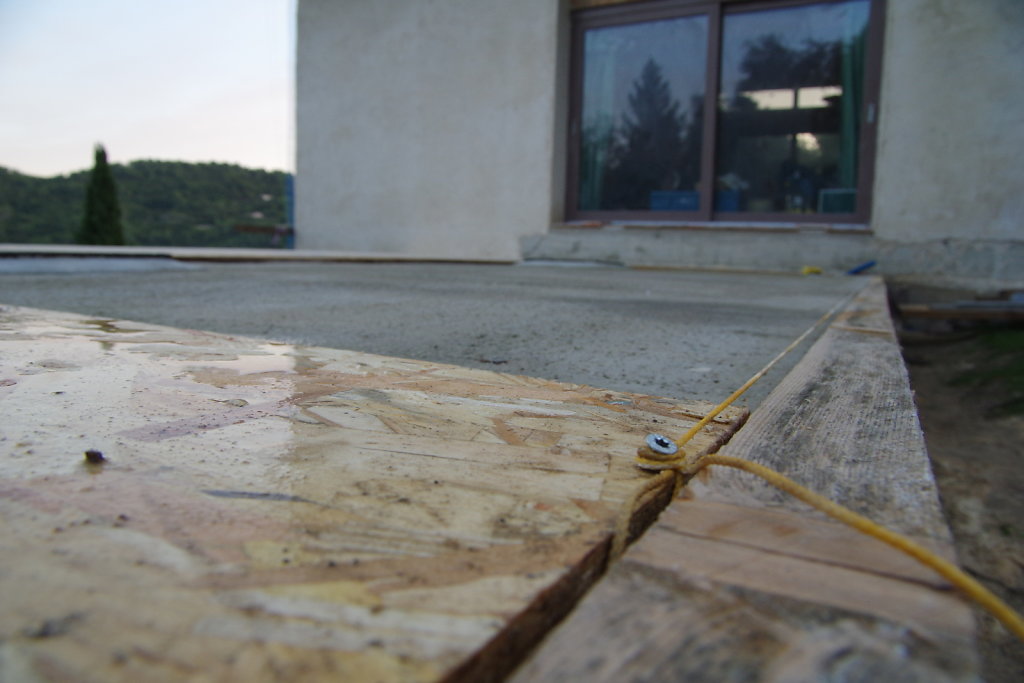

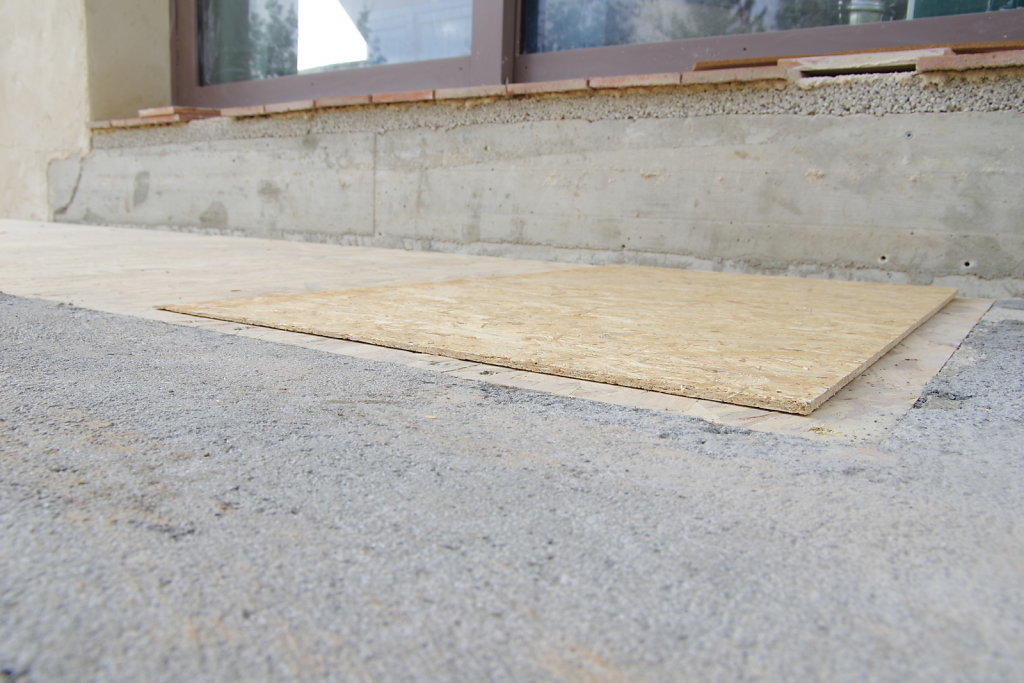

    J'ai du rattraper un défaut de pente avec une petite planche d'OSB, rabotée pour lui donner la bonne pente.

  36. 09 Oct 2020

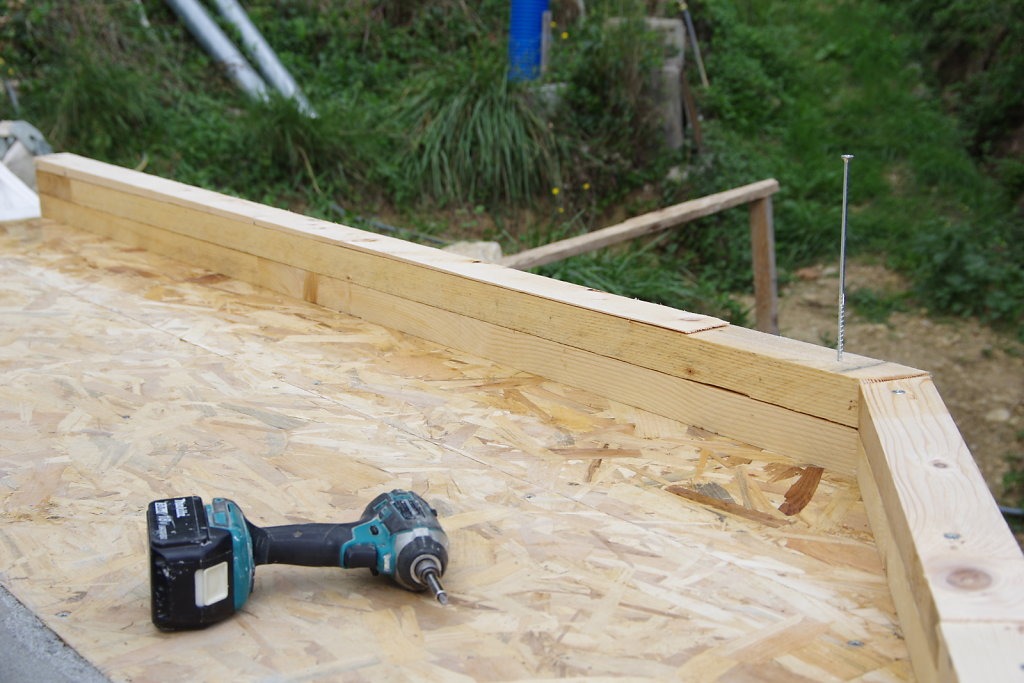

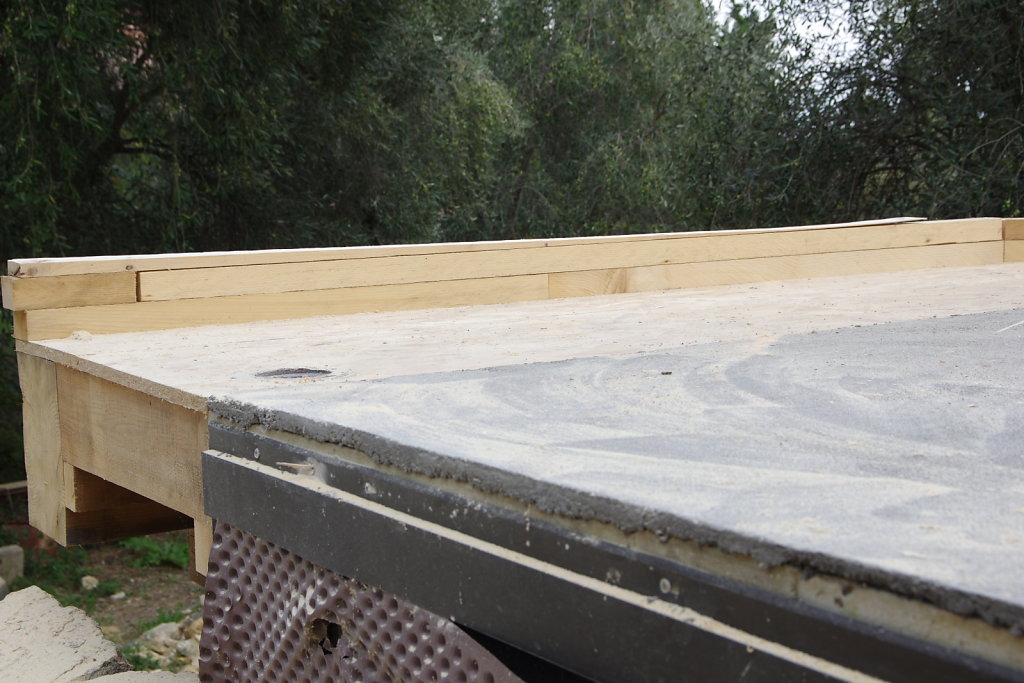

    Traçage et pose (de niveau) des acrotères, qui viennent réctifier la pente du plan.

  37. 09 Oct 2020

    12cm en bas, 5cm en haut. Sapin traité de 5x7, empilé quand il le faut.

  38. 09 Oct 2020

    L'acrotère est repris directement dans la poutre porteuse avec des vis de 6x220.

  39. 09 Oct 2020

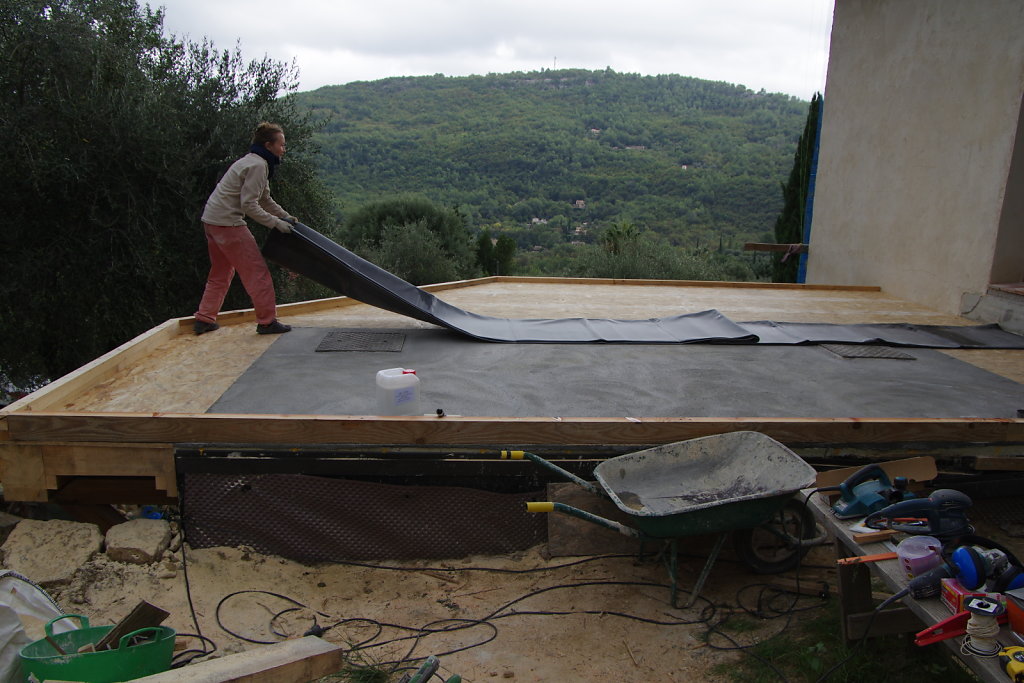

    On déroule d'EPDM ! Cette fameuse bâche en caoutchouc de 1.2mm d'épais, qui nous garantira un toit étanche pour quelques décénies ...

  40. 09 Oct 2020

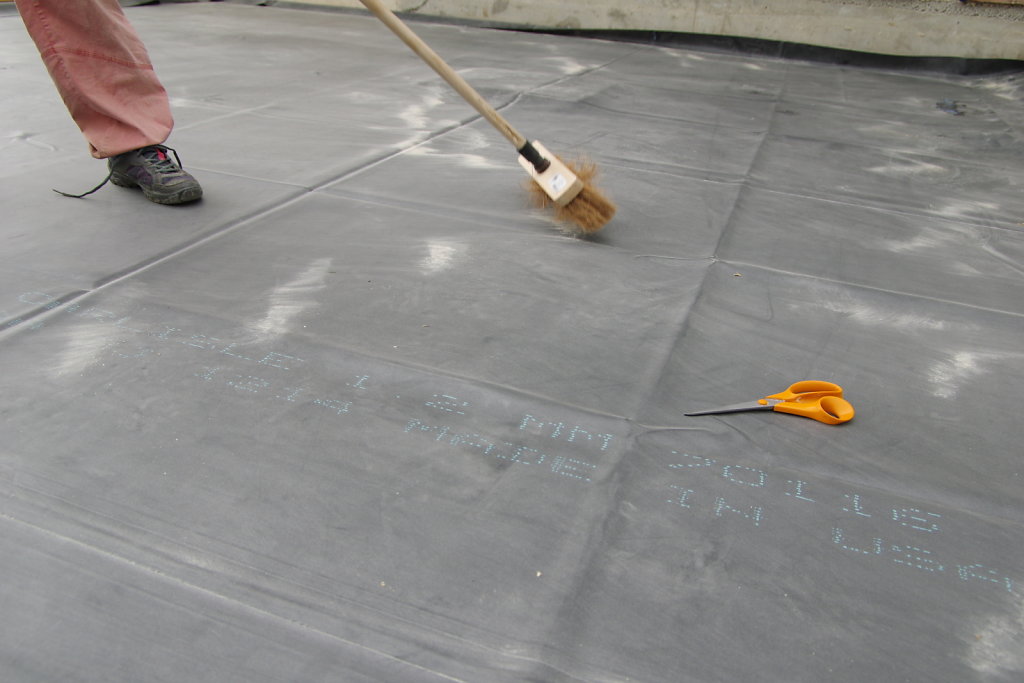

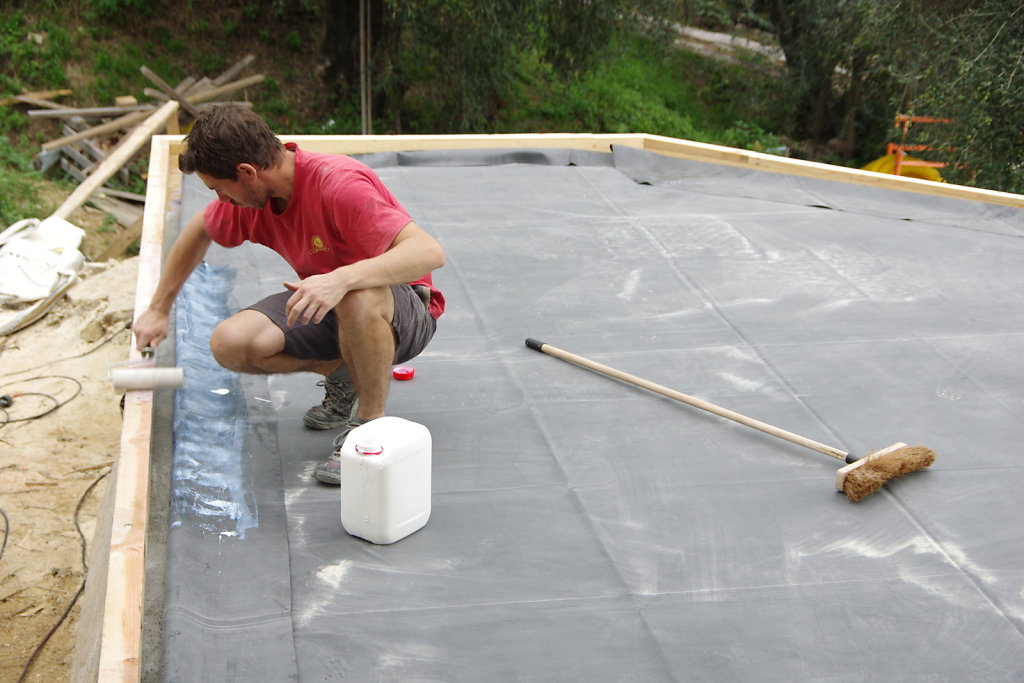

    Colle acrylique sur le bois, on déroule, on maroufle. Cf tutos sur le net, c'en est plein.

  41. 09 Oct 2020

    Idem pour les remontés d'acrotères, sauf qu'on laisse "gommer" (sécher) la colle pour s'en servir de colle contact.

  42. 09 Oct 2020

    Fin du collage des acrotères. Je suis pas content, on a des bulles sur la partie maçonnée (sans colle).

  43. 10 Oct 2020

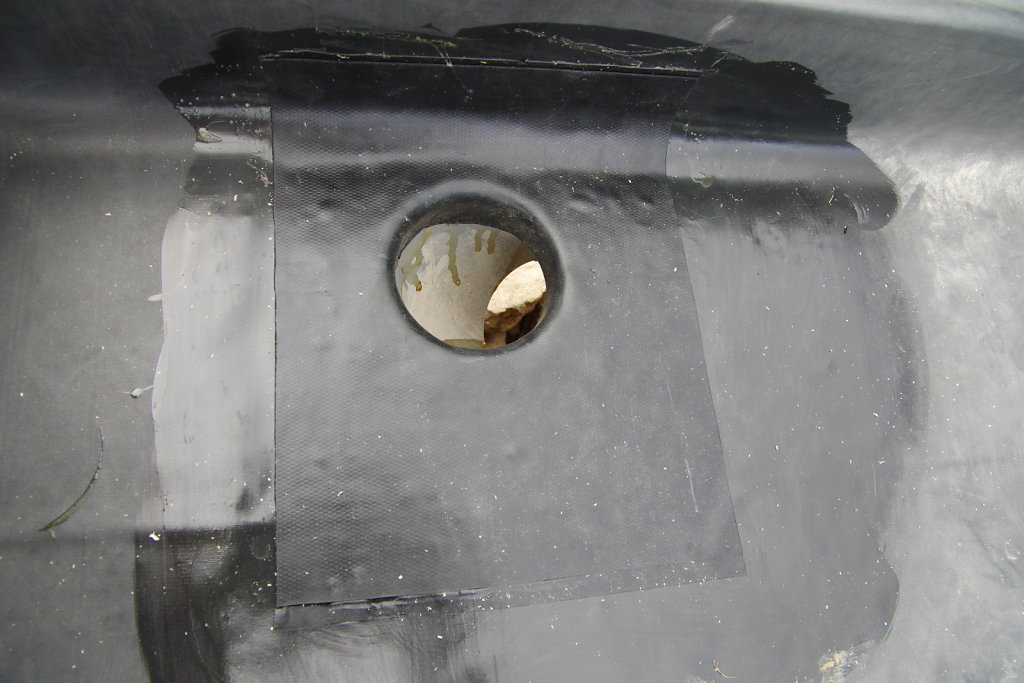

    Après avoir décollé la partie basse, re-enduit le tout le colle et recollé, c'est mieux. Je m'attaque aux derniers points d'étanchéité. Ici l'évac, avec une pièce élastique, mise en forme avant vulcanisation.

  44. 10 Oct 2020

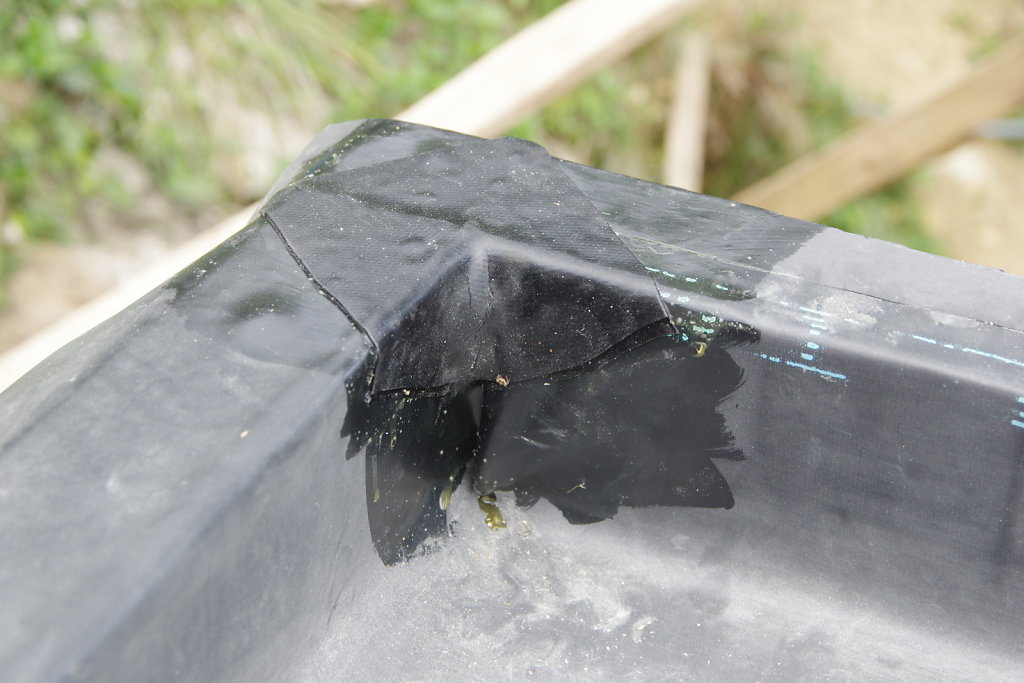

    Idem dans les angles, pour l'étanchéité des plis.

  45. 10 Oct 2020

    Découpe et étanchéité au mastic spécial EPDM des trappes d'accès au bassin.

  46. 10 Oct 2020

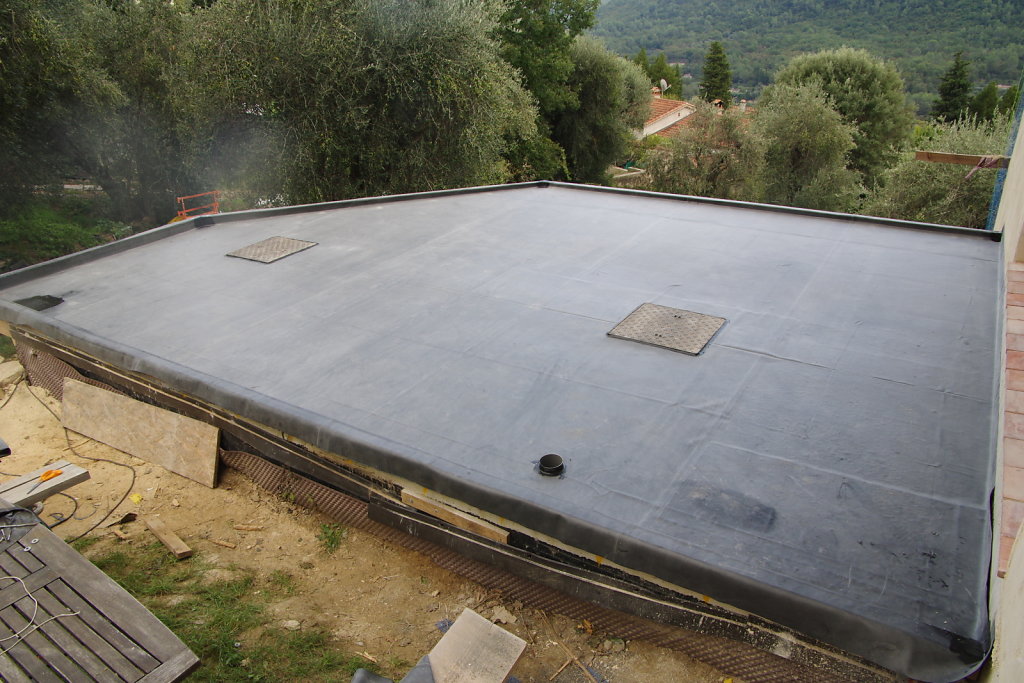

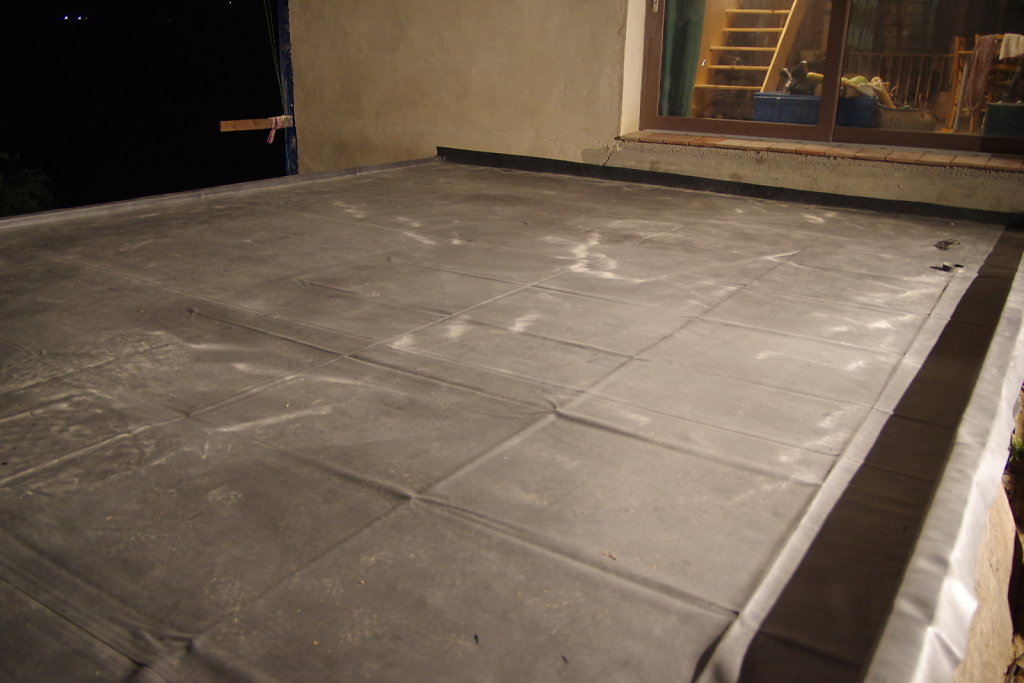

    C'est bon, on a une terrasse étanche !

  47. 11 Oct 2020

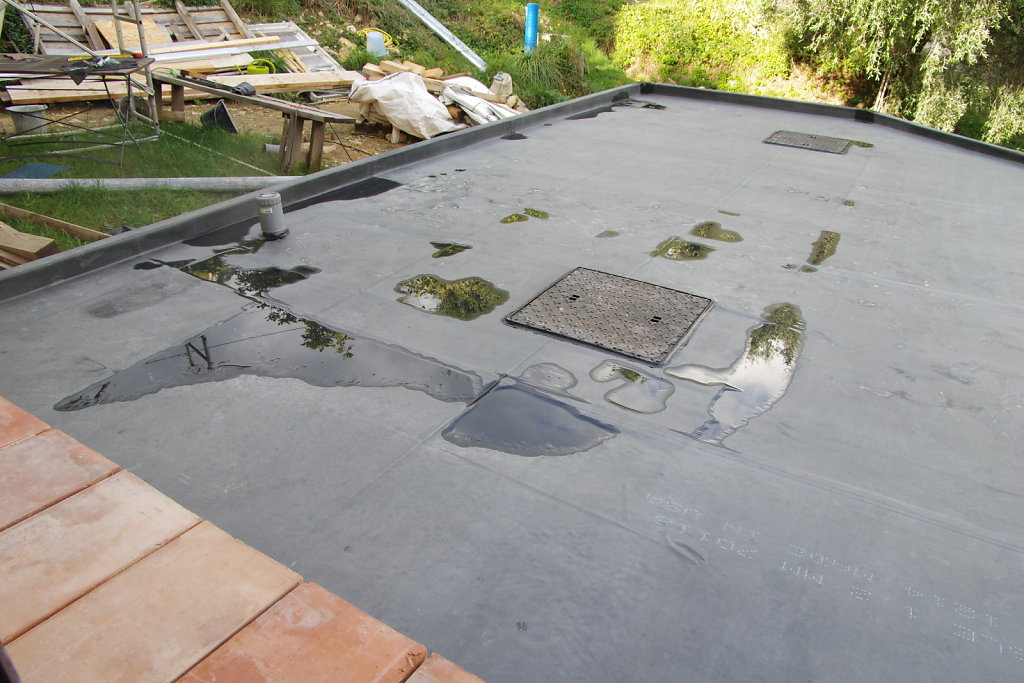

    Première grosse pluie, il perdure quelques flaques qui sèche en moins de 24h.

  48. 25 Oct 2020

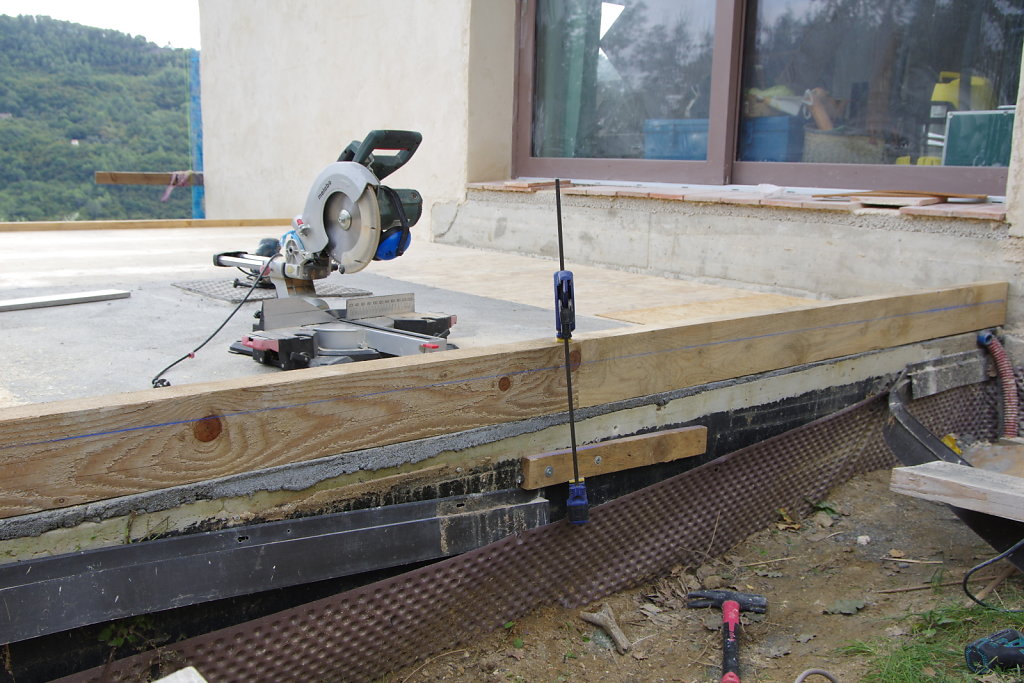

    Côté mur, j'ai rajouté un solin alu surmonté d'un petit joint de Sika.

  49. 25 Oct 2020

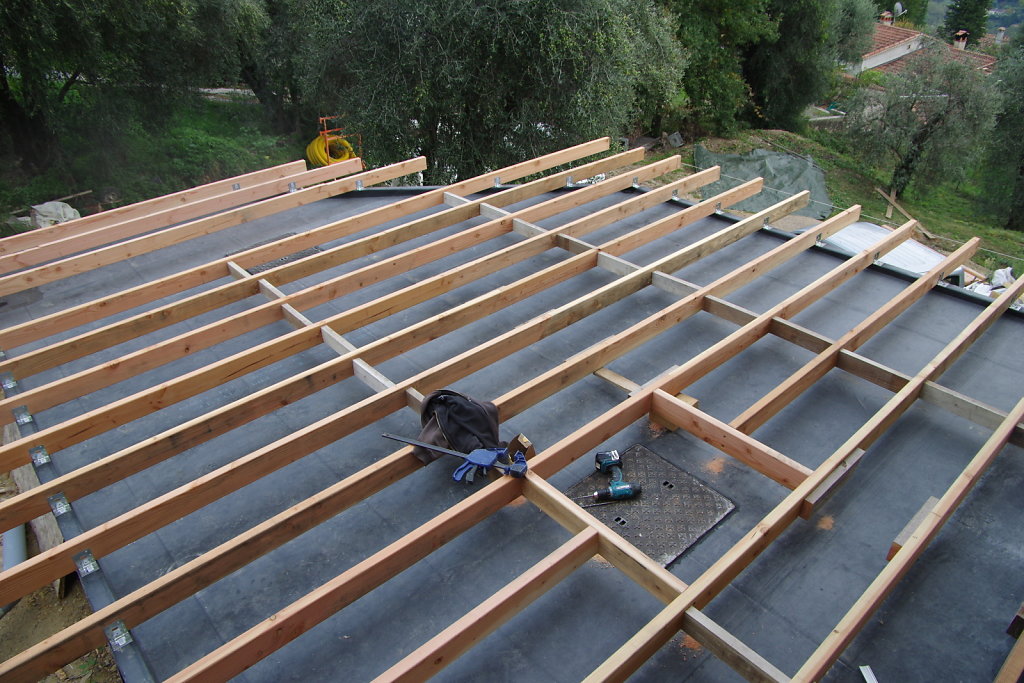

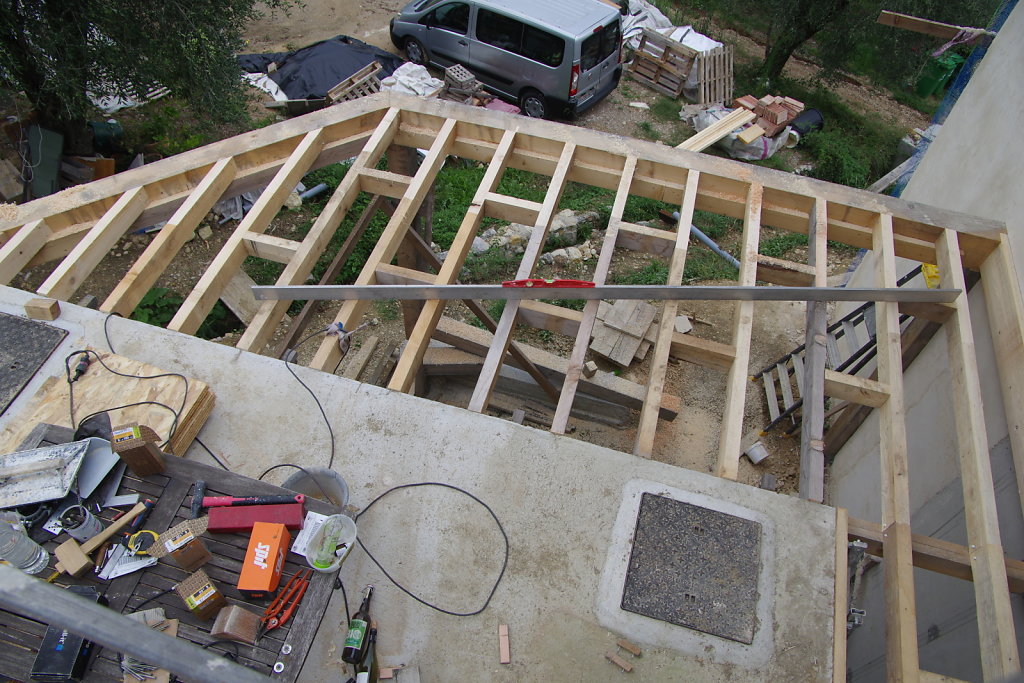

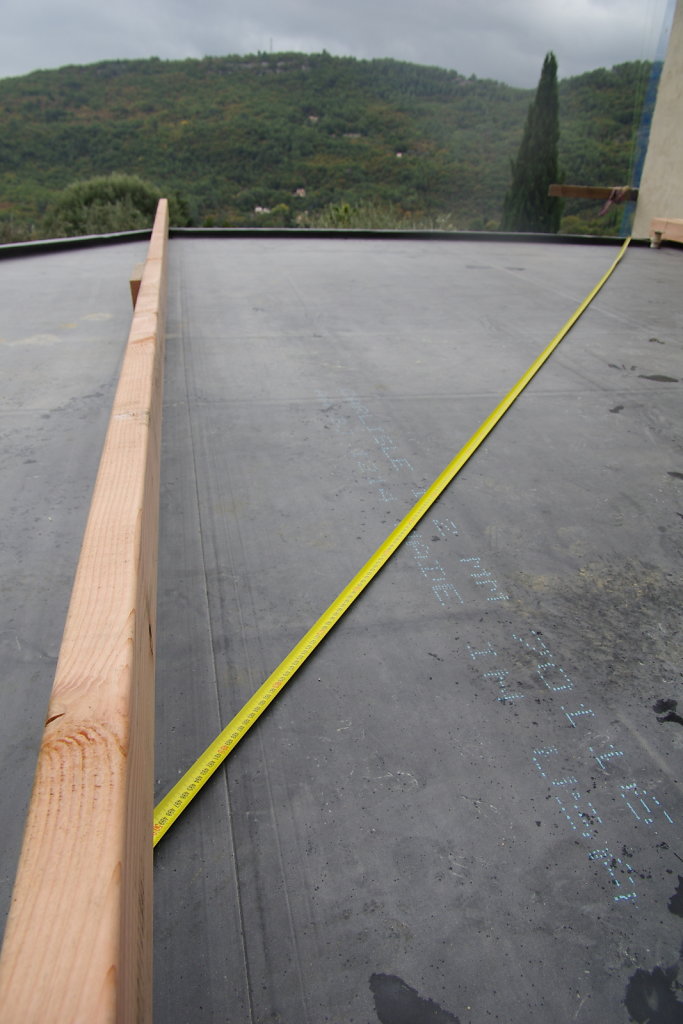

    On peut passer aux couches supérieures : le solivage/lambourdage en douglas, 45x120. Deux longueurs de 3m sont assemblées en biseau et renforcées par un bout de montant (aussi en douglas) cloué.

  50. 25 Oct 2020

    La première solive est placée à 90° du côté sud-est de la terrasse (méthode triangle 3-4-5).

  51. 31 Oct 2020

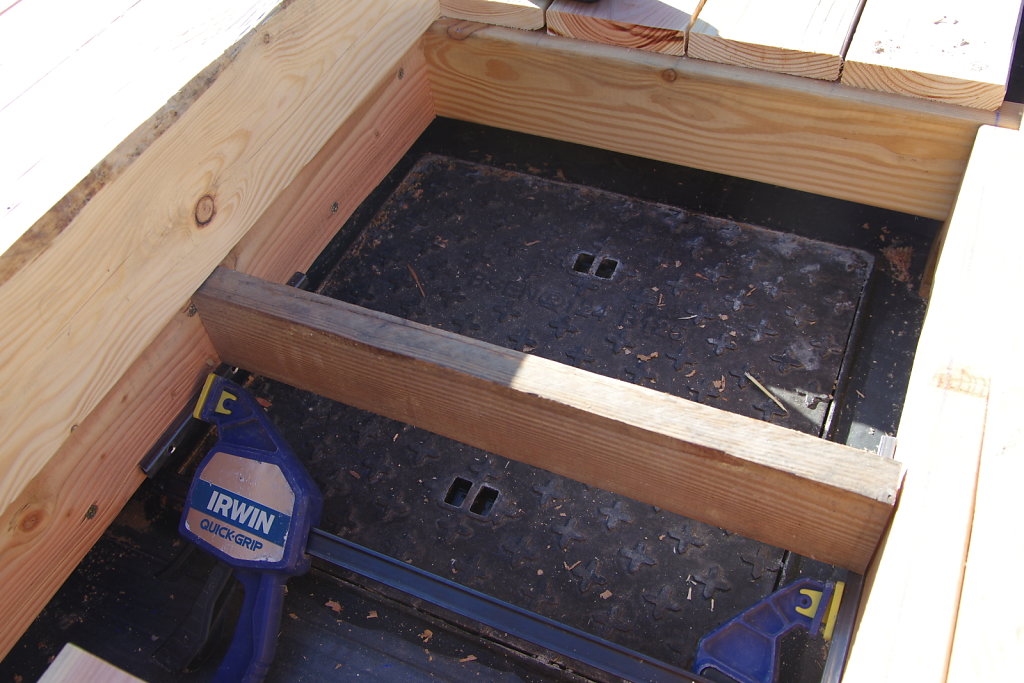

    Chevêtre de la trémie permettant l'accès aux trappes du bassin d'eau.

  52. 31 Oct 2020

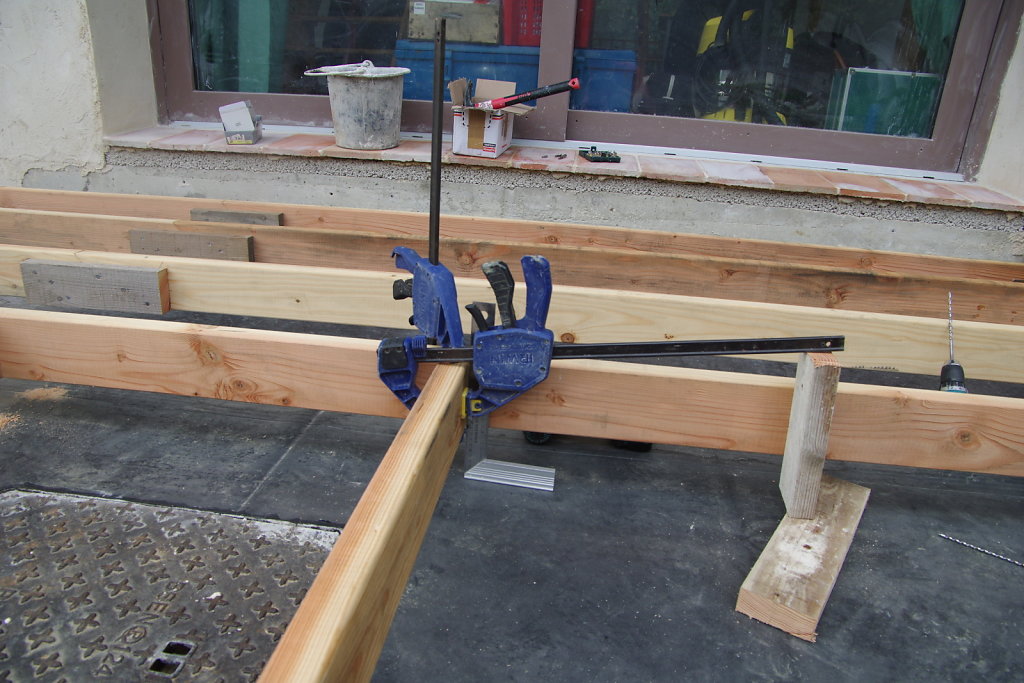

    Les solives sont alignées au cordeau (au niveau du débord). Ancrage sur les acrotères avec des équerres acier.

  53. 01 Nov 2020

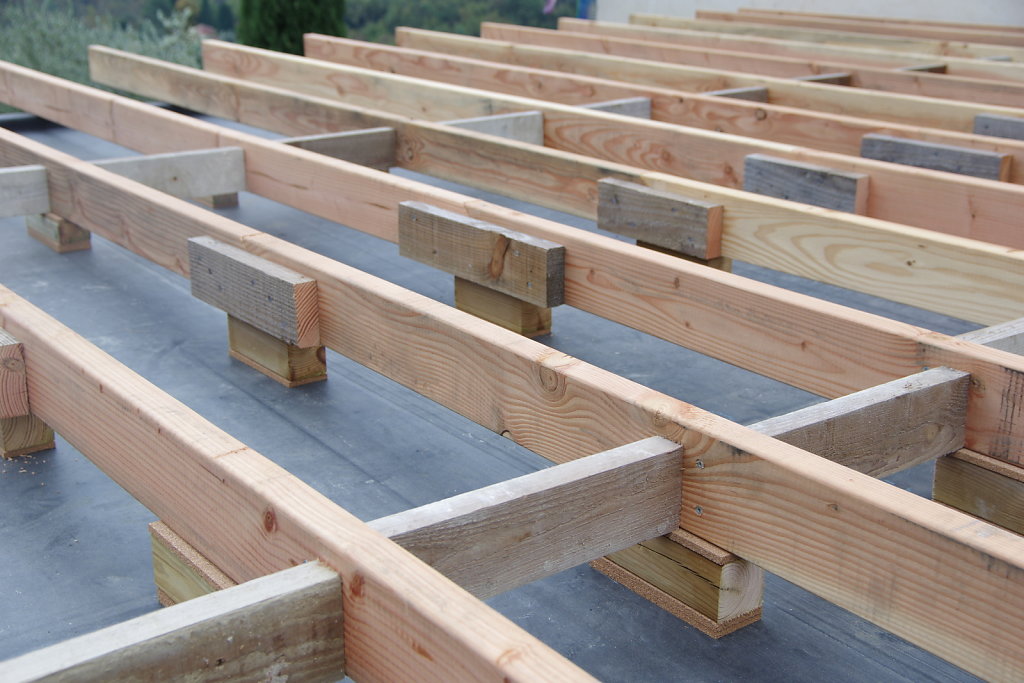

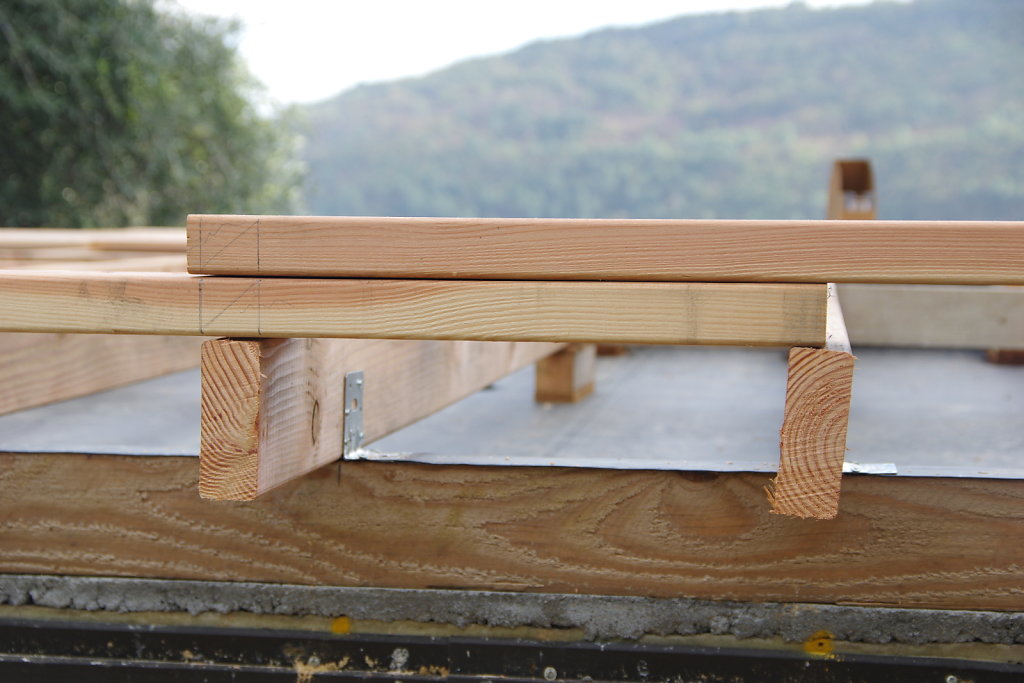

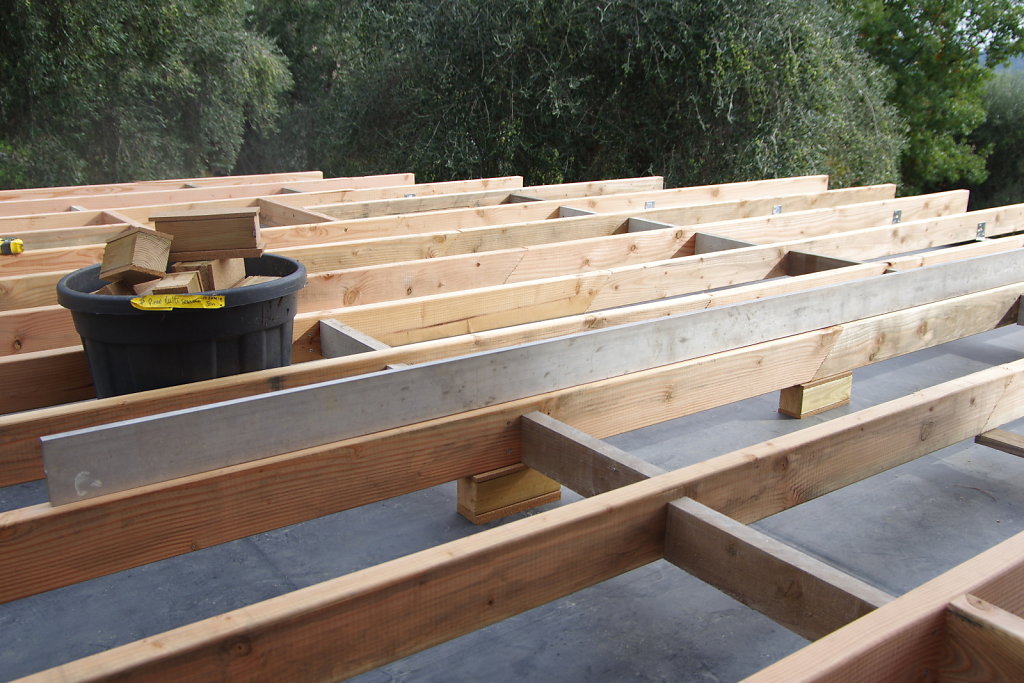

    Pour gérer les appuis en milieu de solives et limiter leur portée libre, on a ajouté des patins bricolés avec des bouts de chevrons autoclave entourés de liège. On évite ainsi d’abîmer l'EPDM et on réduit les vibrations.

  54. 01 Nov 2020

    Selon leur position sur le plan incliné, les patins sont plus ou moins haut. Ils sont cloués lardés à travers le bas des solives.

  55. 09 Nov 2020

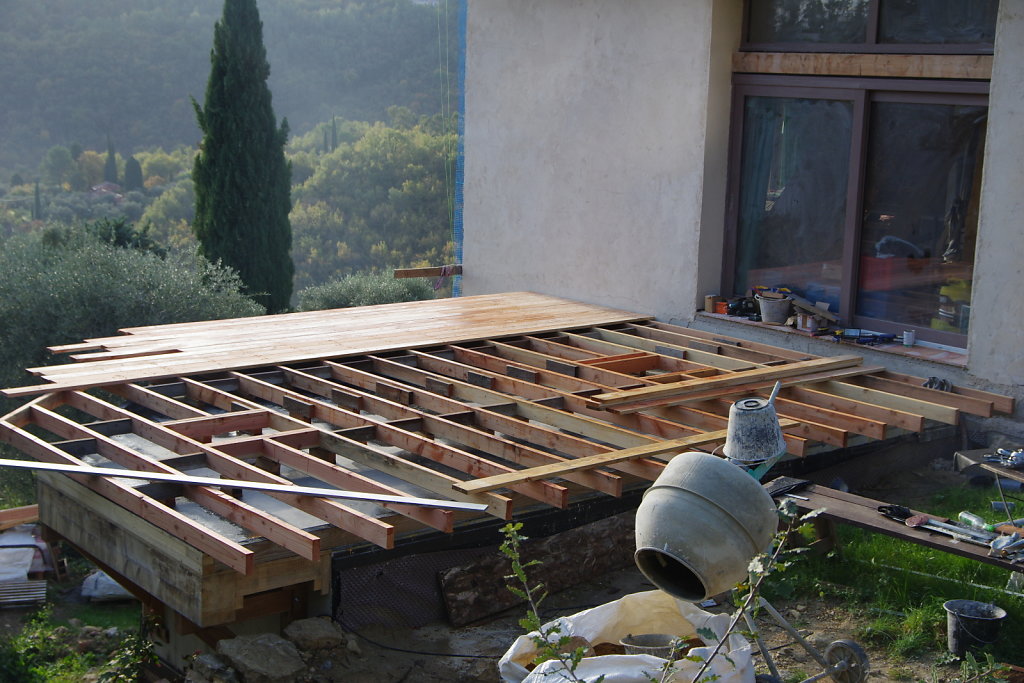

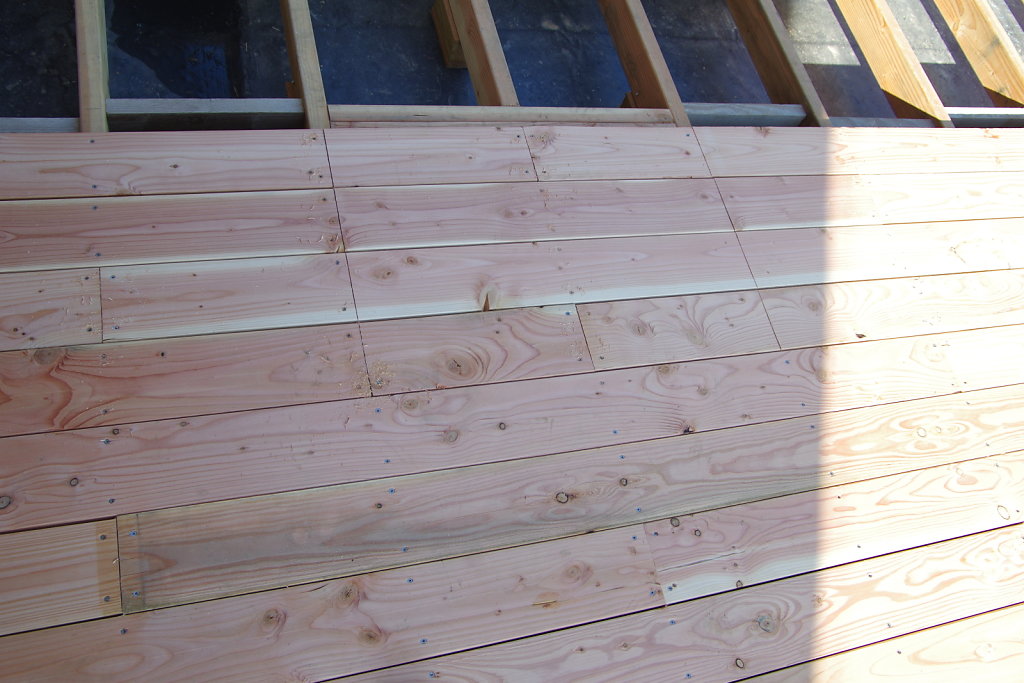

    On peut attaquer le platelage ! Lames de 3m en Douglas, 28x145, lisses des deux côtés, second choix (noeuds tombés, manque de matière ...). 14 €/m².

  56. 09 Nov 2020

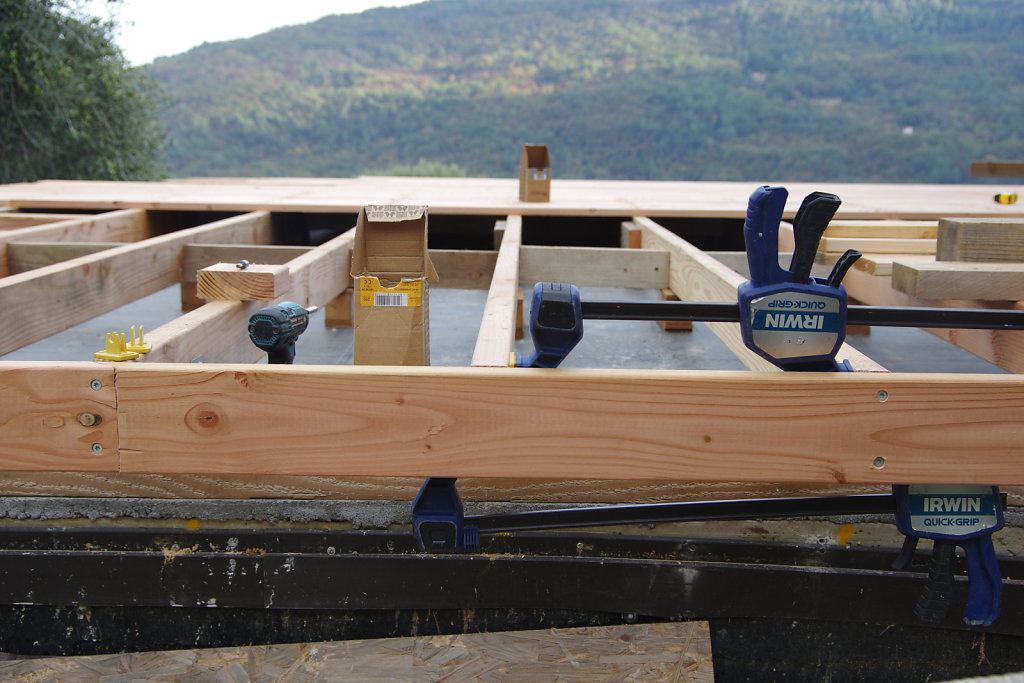

    Les lisses d'about permettent de redresser les quelques solives récalcitrantes.

  57. 09 Nov 2020

    Redresser des solives de cette taille nécessite quand même un peu de force ...

  58. 11 Nov 2020

    Au niveau des trémies, j'ai ajouté un appui en acier (carré 15x15) pour supporter un bout de solive libre de la trappe d'accès en bois.

  59. 11 Nov 2020

    Et voilà une fois la trappe couverte. Assez discret, du fait qu'on respecte le rythme des joints utilisés ailleurs.

  60. 16 Nov 2020

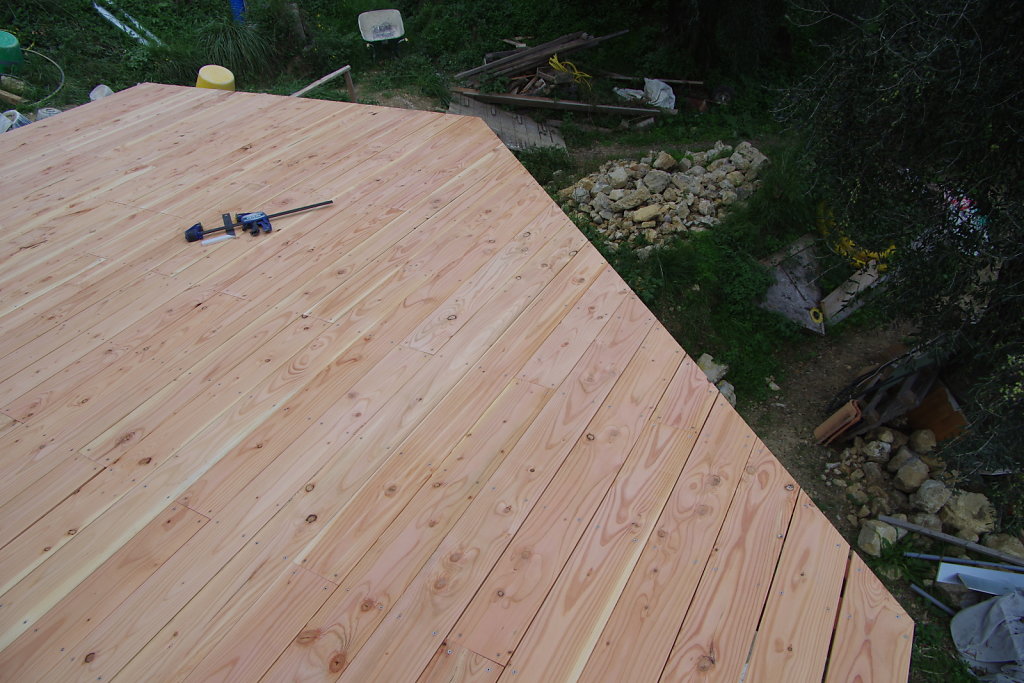

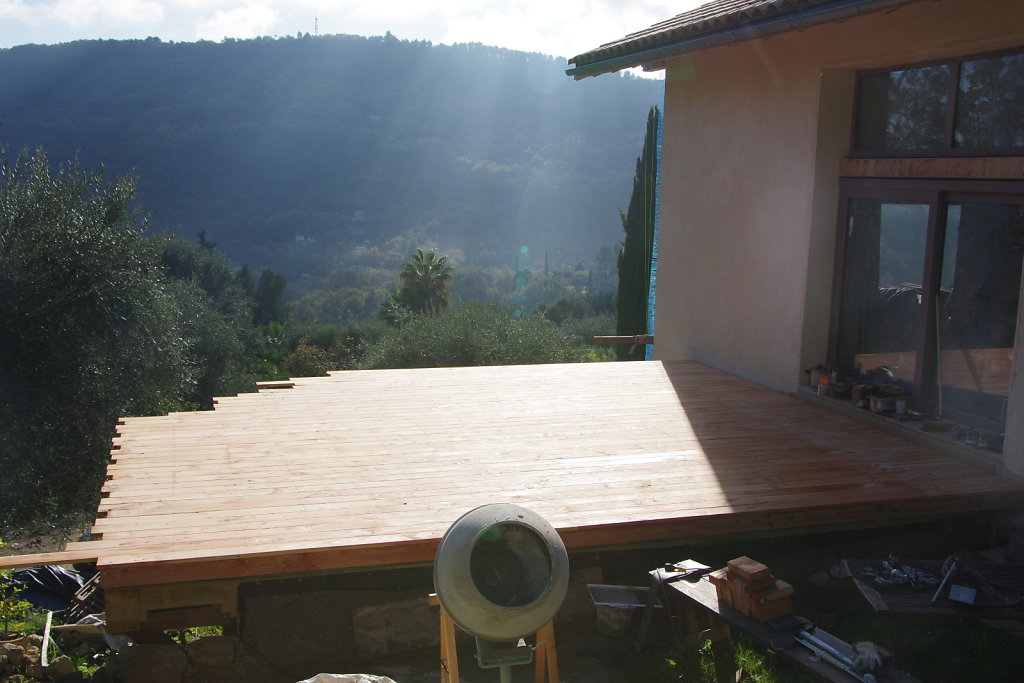

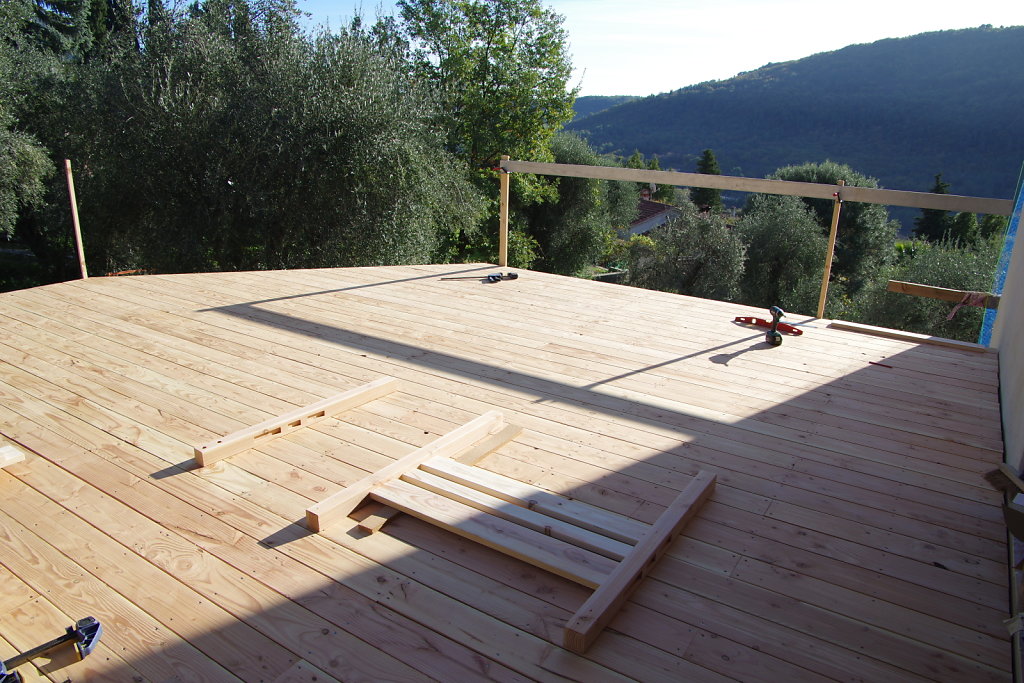

    La terrasse une fois couverte. 6.8m de large, 5.8m de profondeur, moins l'angle coupé. 1400 vis (juste pour les lames ...).

  61. 16 Nov 2020

    Un coup de circulaire à la bonne profondeur pour aligner toutes les coupes d'about, et on va pouvoir attaquer le garde-corps.

  62. 20 Nov 2020

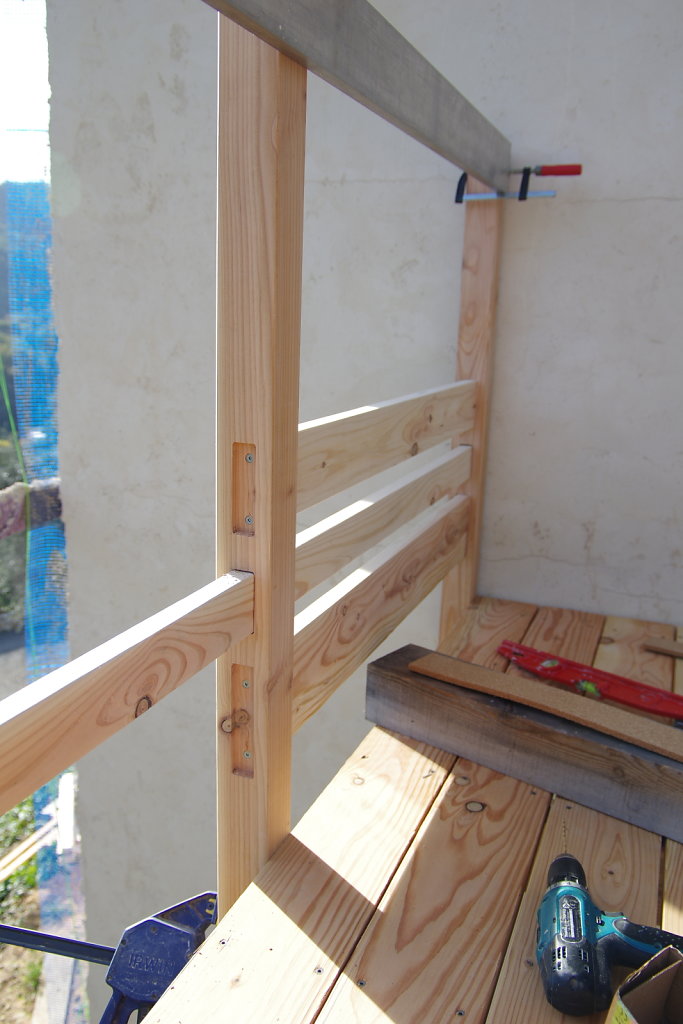

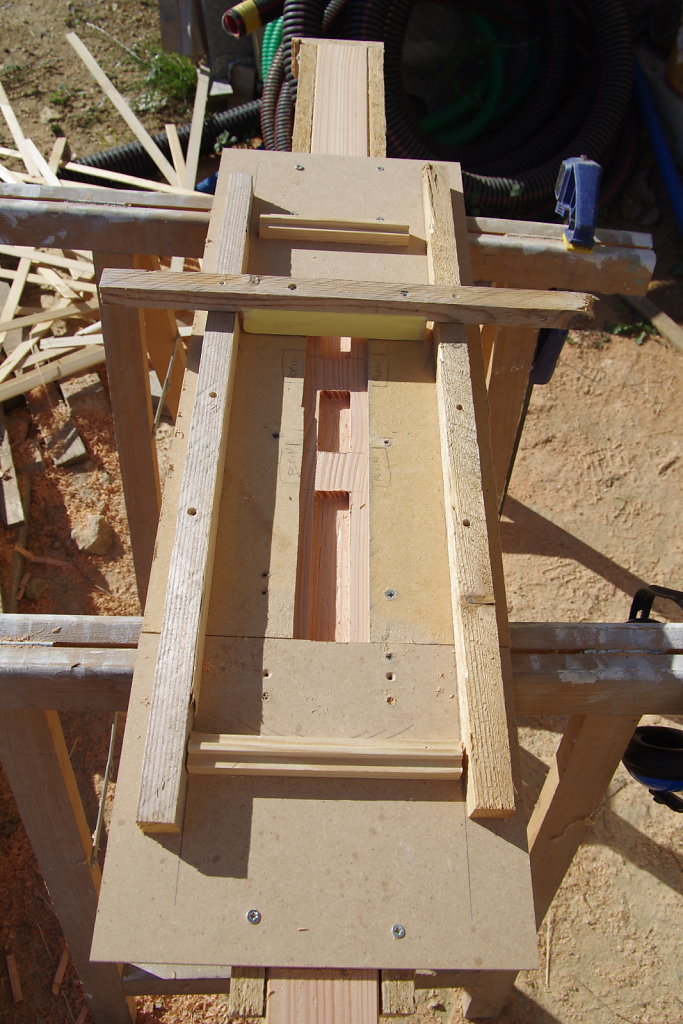

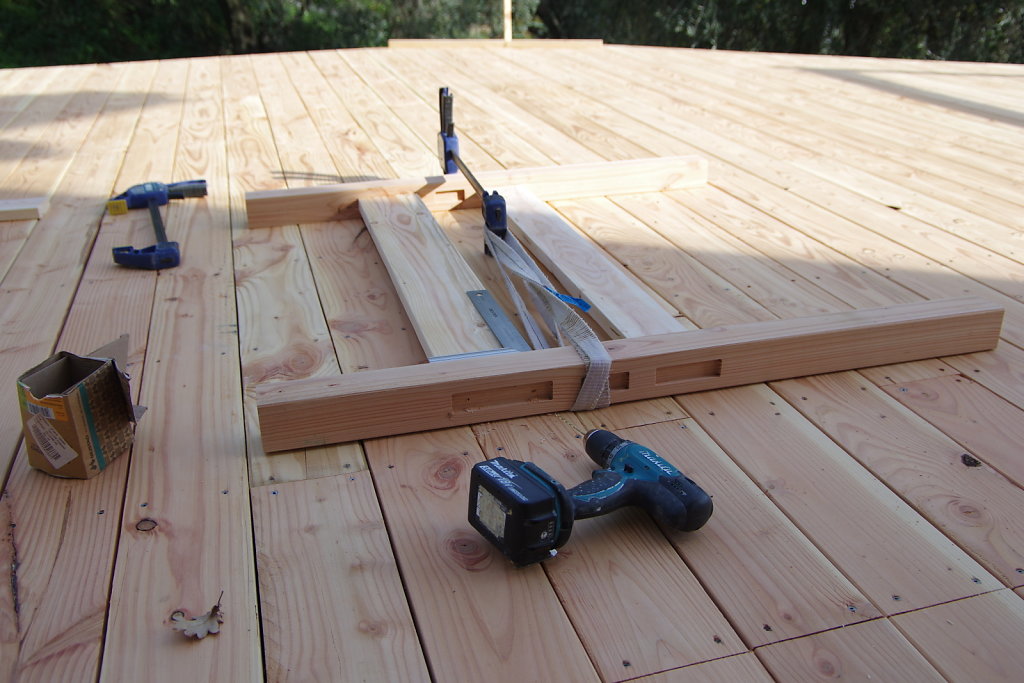

    J'utilise un gabarit pour faire 3 mortaises dans les poteaux 70x70 du garde-corps, permettant d'y encastrer des lames.

  63. 21 Nov 2020

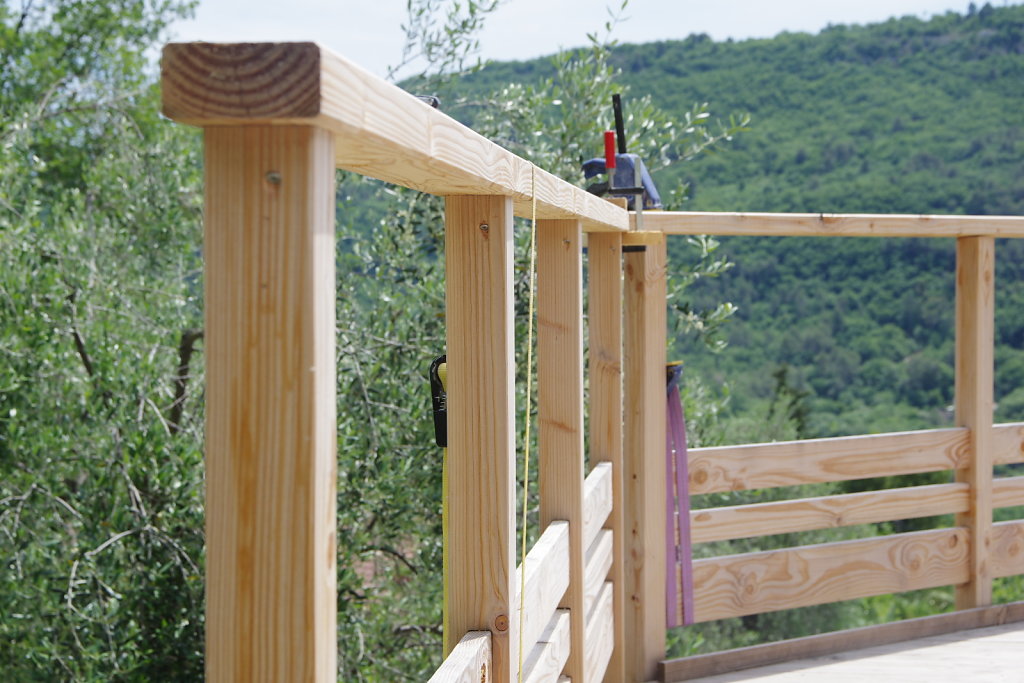

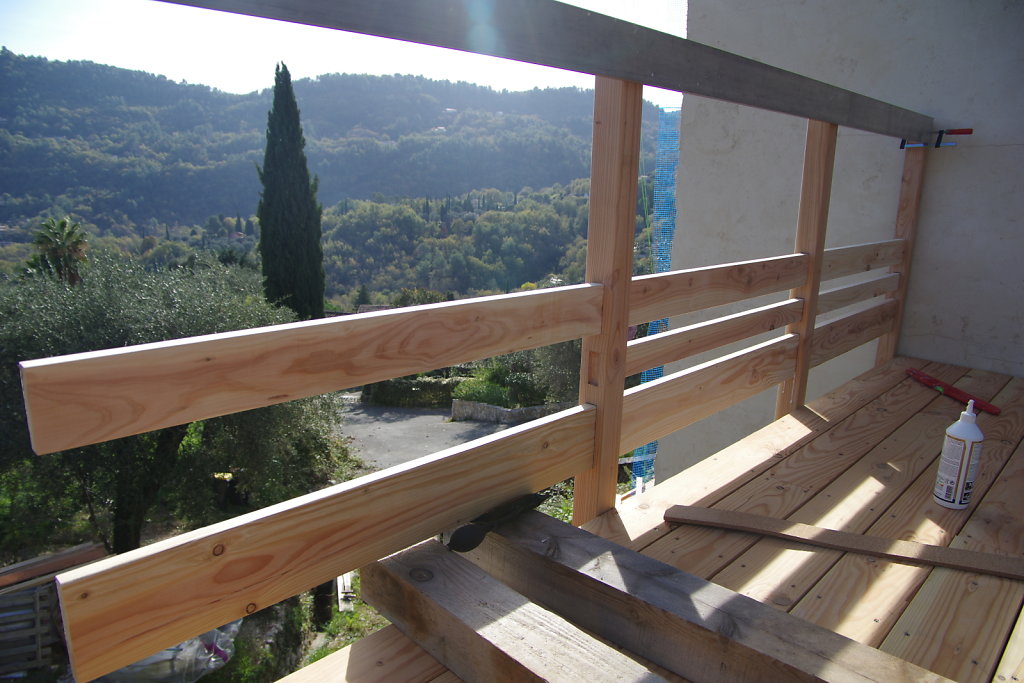

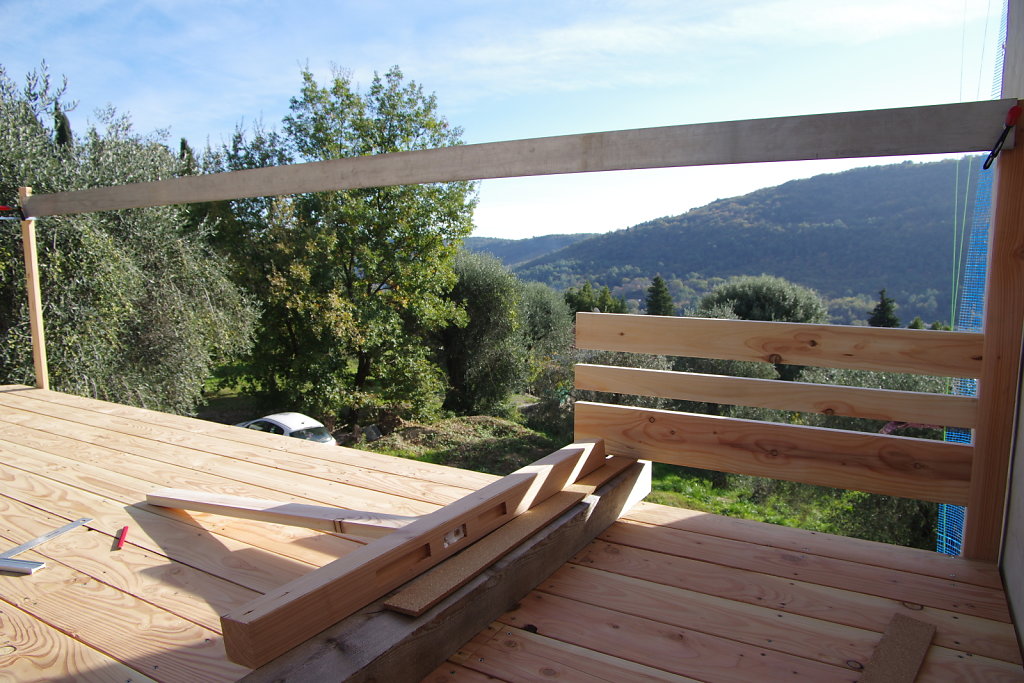

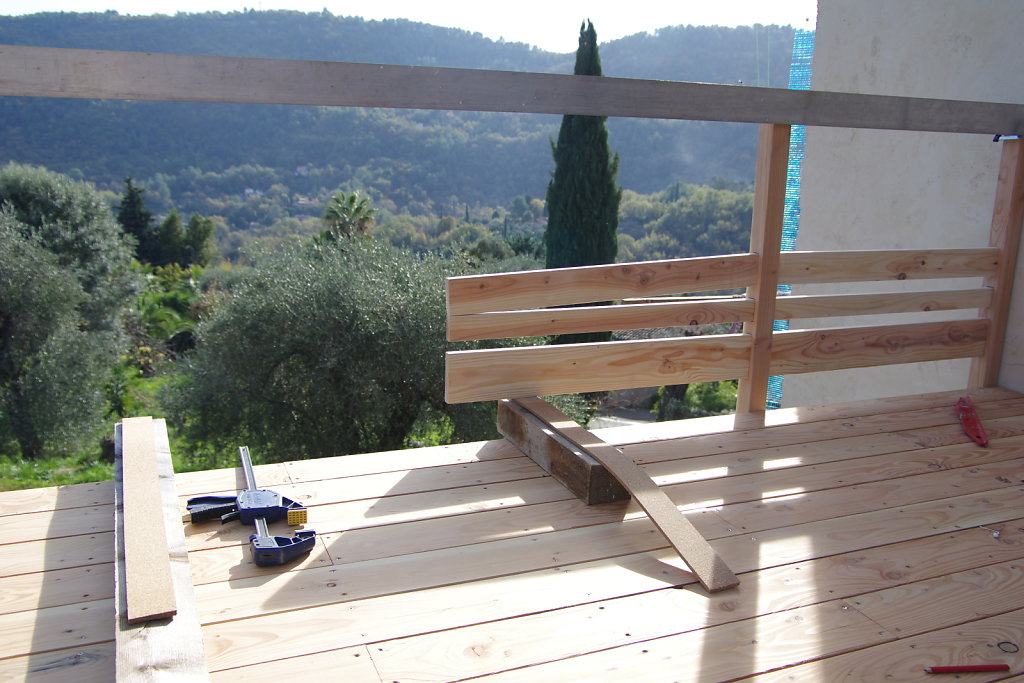

    La partie basse du garde-corps est réalisée avec des chutes de lames délignées à la largeur voulue. Nous avons, préalablement à la pose, fixé un piqué provisoire à chaque angle, mis à niveau au tuyau à eau.

  64. 21 Nov 2020

    Les planches sont vissées ou collées dans les mortaises, de manière à ce qu'il y ai toujours une planche vissée des deux côté par tronçon.

  65. 21 Nov 2020

    Sur le premier tronçon, ce sont les planches basses et hautes qui sont vissées des deux côtés, ce le deuxième (en cours de pose), c'est celle du milieu.

  66. 21 Nov 2020

    Troisième tronçon, planches basses et hautes vissées. Etc... L'usage de la force n'est pas exclu, lorsque les mortaises sont un poil trop ajustées.

  67. 21 Nov 2020

    Encollage des planches non vissées. Les poutres sont une aide pour travailler seul.

  68. 21 Nov 2020

    J'utilise un coussin gonfleur pour ajuster la hauteur du poteau (niveau haut de la règle)

  69. 22 Nov 2020

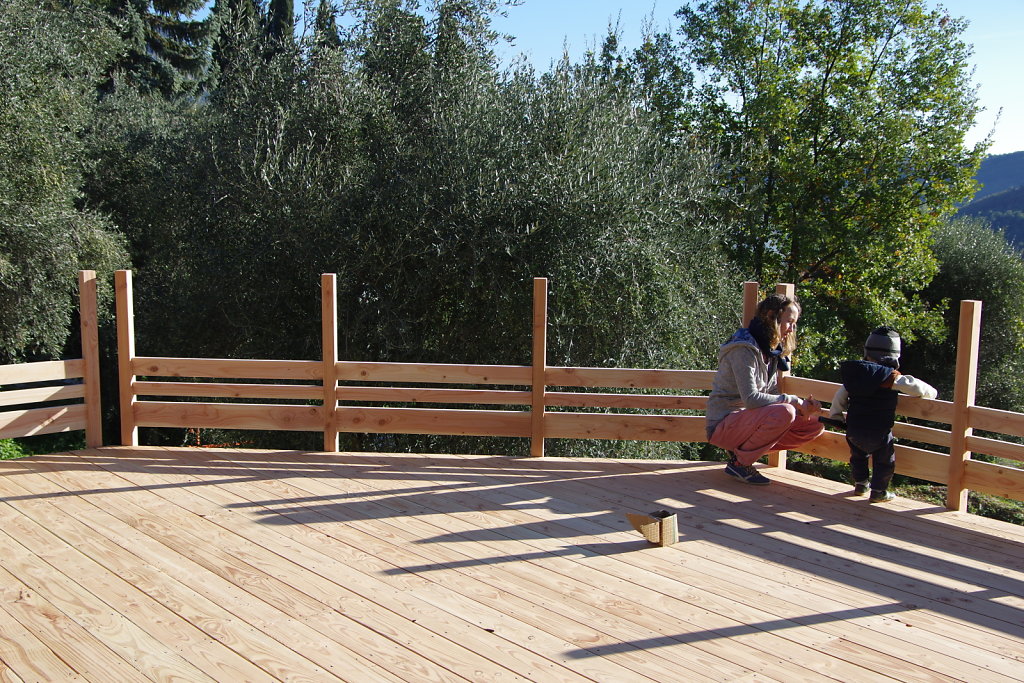

    Première étape finie, on peut déjà laisser sortir le fauve en sécurité :)

  70. 01 Jun 2021

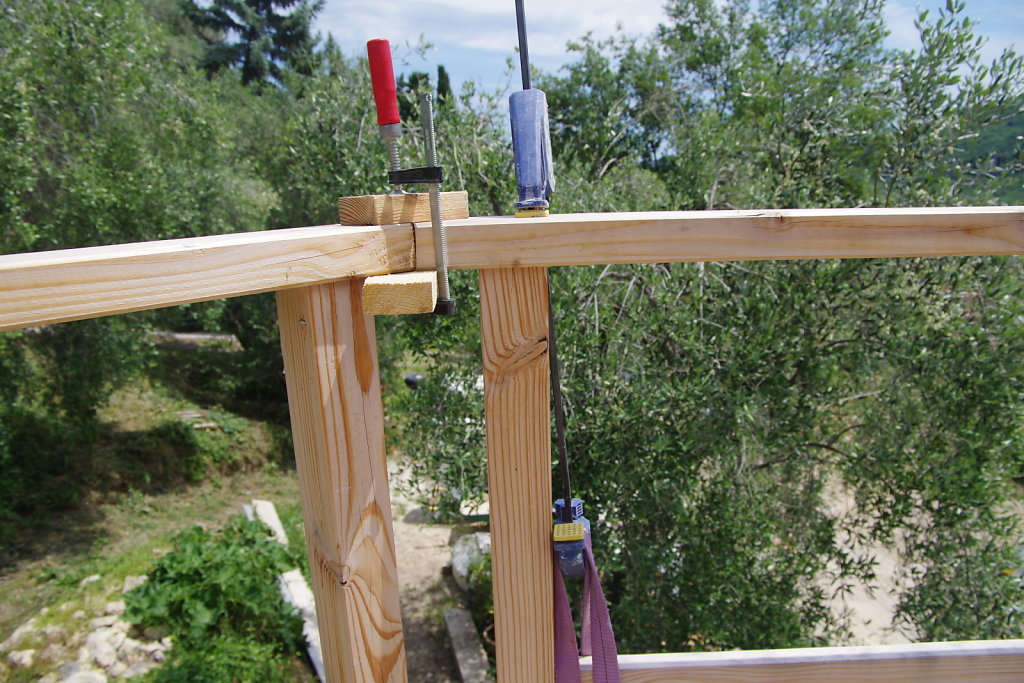

    Fixation de la rambarde de sécurité, enfin ! Vis lardée par dessous.

  71. 01 Jun 2021

    Vis lardées à l'extérieur pour les angles.
